ข้อมูลโครงการ :: ติดตั้ง/ซ่อม ไฟฟ้าส่องสว่างริมคลอง (ดวง)

รายละเอียดโครงการ

Showing 1-1 of 1 item.
Fileชื่อโครงการ/กิจกรรมงบประมาณฯความคืบหน้าฯหน่วยงานที่รับผิดชอบส่วนราชการ/ฝ่าย
-ติดตั้ง/ซ่อม ไฟฟ้าส่องสว่างริมคลอง (ดวง)0.00100.00สำนักงานเขตสายไหมฝ่ายโยธา

KRs/KPI ที่เกี่ยวข้อง

Showing 1-1 of 1 item.
ActionKEY_RESULTหน่วยนับค่าเป้าหมายผลการดำเนินงานความคืบหน้าของ KPI (%)
- 6. ติดตั้ง/ซ่อม ไฟฟ้าส่องสว่างริมคลอง (ดวง) : OKR 1.1.03ดวง60.0078.00130.00

** รายละเอียดเกี่ยวกับการรายงานฯ **

Showing 1-10 of 10 items.
วันที่รายงานผลการดำเนินงานPhotoREPORT_NOTEเชื่อมโยงข้อมูลเกี่ยวข้องฯ

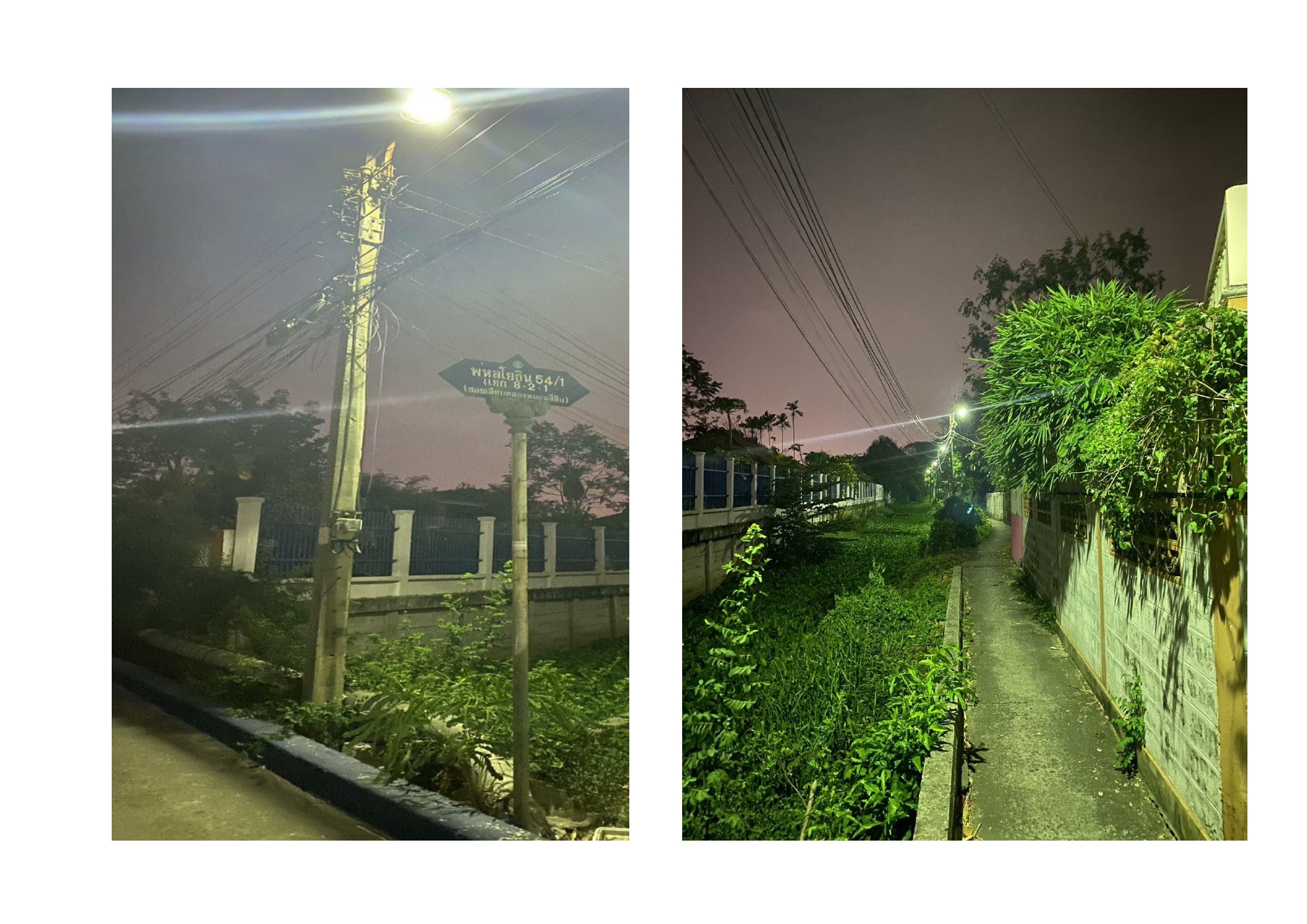

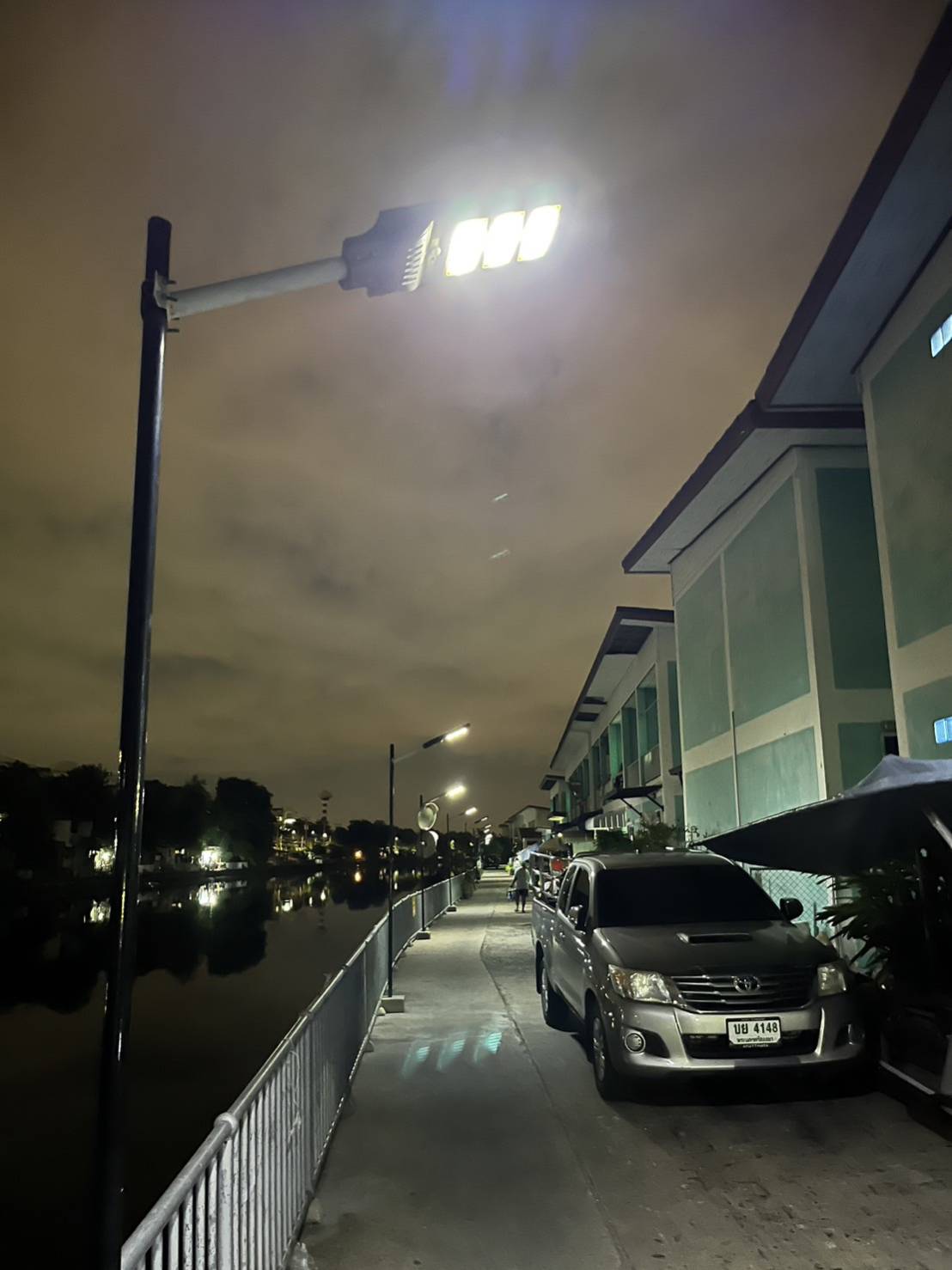

2024-04-30 00:00:00.00000005.00ดำเนินการติดตั้งไฟฟ้าส่องสว่างรืมคลองพระยาสุเรนทร์ จำนวน 5 ดวง
2024-09-02 00:00:00.000000063.00.ซ่อมแซมไฟฟ้าส่องสว่างริมคลอง ทางเดินริมคลองหนองยาว (หมู่บ้านธันธวัช) จำนวน 6 ดวง , ริมคลองสอง (ชุมชนศาลเจ้าพ่อสมบุญ) จำนวน 11 ดวง , ทางเดินริมคลองหมอนสี่สิบ จำนวน 10 ดวง , ถนนเลียบคลองหกวา (ซอยสายไหม 1) จำนวน 9 ดวง , ทางเดินริมคลองพระยาสุเรนทร์ จำนวน 5 ดวง และ ถนนเลียบคลองหนองตะแครง จำนวน 22 ดวง รวมเป็น 63 ดวง รวมทั้งหมด 78 ดวง
2024-07-31 00:00:00.00000000.00อยู่ระหว่างจัดทำหนังสือประสานการไฟฟ้า เพื่อขอติดต้้งไฟฟ้าเพิ่มเติม
2023-10-31 00:00:00.00000000.00จัดทำแผนติดตั้งไฟฟ้า/ซ่อมแซมไฟฟ้าเรียบร้อยแล้ว

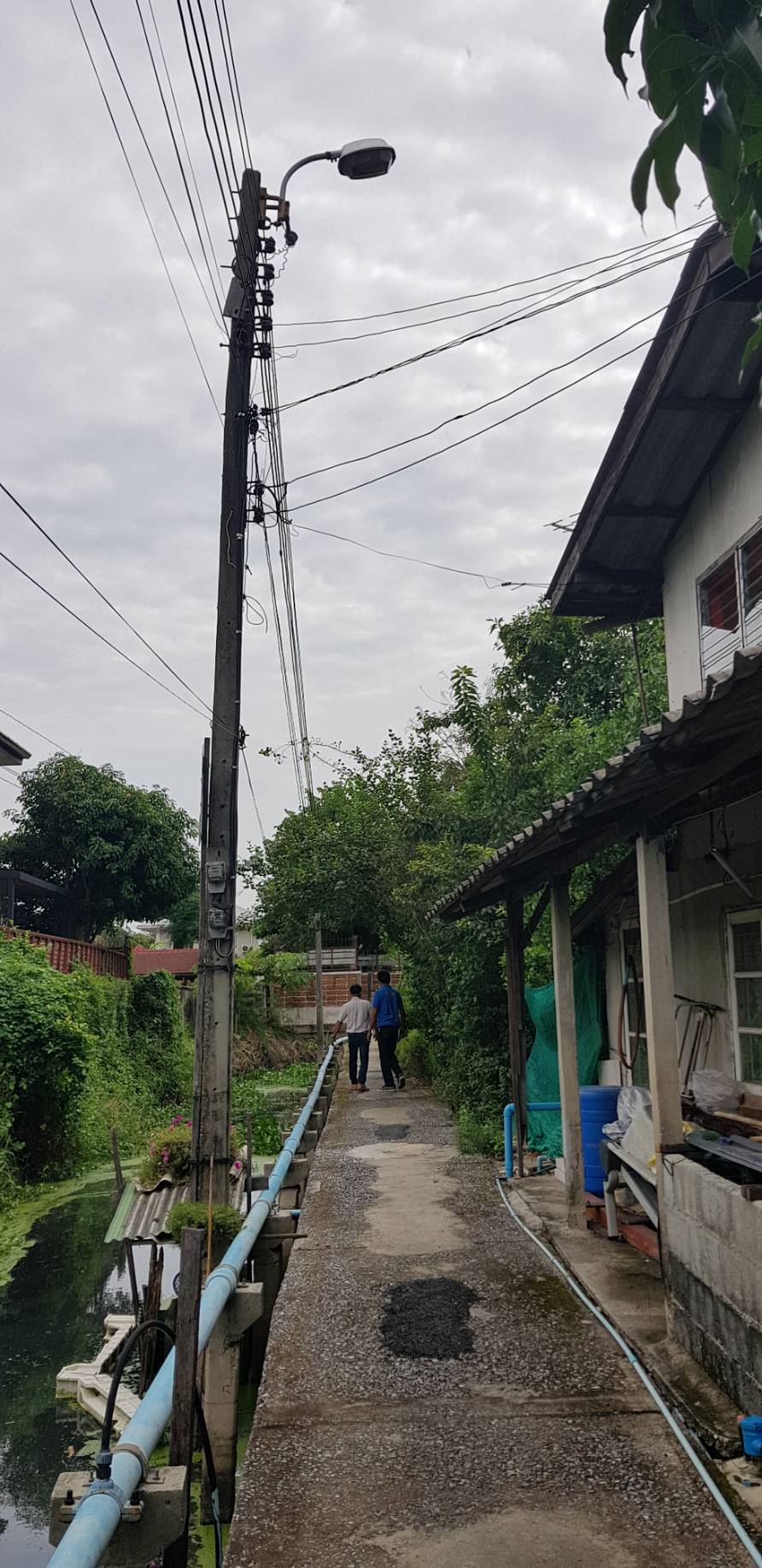

2023-11-29 00:00:00.00000000.00อยู่ระหว่างสำรวจพื้นที่ เพื่อติดตั้งไฟฟ้าสาธารณะส่องสว่าง
2024-01-31 00:00:00.00000000.00- ซ่อมแซมไฟฟ้า อยู่ระหว่างขั้นตอนการสำรวจเพื่อการซ่อมแซม เปลี่ยนหลอดไฟฟ้าเป็นชนิด LED บริเวณคลองพระยาสุเรนทร์ - ติดตั้งไฟฟ้า อยู่ระหว่างขั้นตอนการสำรวจเพื่อการติดตั้งไฟฟ้า
2024-05-30 00:00:00.00000000.00อยู่ระหว่างจัดทำหนังสือประสานการไฟฟ้า เพื่อขอติดต้้งไฟฟ้าเพิ่มเติม
2024-03-28 00:00:00.000000010.00ซ่อมแซมไฟฟ้า จำนวน 10 ดวง บริเวณริมคลองหมอนสี่สิบ
2024-06-29 00:00:00.00000000.00อยู่ระหว่างจัดทำหนังสือประสานการไฟฟ้า เพื่อขอติดต้้งไฟฟ้าเพิ่มเติม
2024-08-30 00:00:00.00000000.00.

ขั้นตอนการดำเนินงานโครงการ/กิจกรรม

Showing 1-4 of 4 items.
ลำดับขั้นตอน/รายละเอียดงานร้อยละของงานความคืบหน้าเริ่มต้นวันที่สิ้นสุดวันที่
1จัดทำแผนติดตั้ง/ซ่อมแซมไฟฟ้า5.005.002023-10-02 00:00:00.00000002023-10-31 00:00:00.0000000
2สำรวจ ติดตั้ง ซ่อมแซม ประมาณราคา30.0035.002023-11-01 00:00:00.00000002024-09-30 00:00:00.0000000
3หาตัวผู้รับจ้าง20.0055.002024-02-01 00:00:00.00000002024-09-30 00:00:00.0000000
4ดำเนินการติดตั้ง/ซ่อมแซม45.00100.002023-10-01 00:00:00.00000002024-09-30 00:00:00.0000000

** รายละเอียดเกี่ยวกับการรายงานฯ **

Showing 1-9 of 9 items.
วันที่รายงานผลการดำเนินงานREPORT_NOTE
2023-11-29 00:00:00.000000035.00(not set)
2024-04-30 00:00:00.0000000100.00(not set)
2024-01-31 00:00:00.000000035.00(not set)
2024-06-29 00:00:00.0000000100.00(not set)
2023-10-31 00:00:00.00000005.00(not set)
2024-08-30 00:00:00.0000000100.00(not set)
2023-12-28 00:00:00.000000035.00(not set)
2024-05-30 00:00:00.0000000100.00(not set)
2024-02-29 00:00:00.000000055.00(not set)
