รายละเอียดโครงการ
Showing 1-1 of 1 item.
File | ชื่อโครงการ/กิจกรรม | งบประมาณฯ | ความคืบหน้าฯ | หน่วยงานที่รับผิดชอบ | ส่วนราชการ/ฝ่าย |
---|---|---|---|---|---|
- | ติดตั้ง/ซ่อม ไฟฟ้าส่องสว่างริมคลอง (ดวง) | 0.00 | 80.00 | สำนักงานเขตบางกอกใหญ่ | ฝ่ายโยธา |
KRs/KPI ที่เกี่ยวข้อง
Showing 1-1 of 1 item.
Action | KEY_RESULT | หน่วยนับ | ค่าเป้าหมาย | ผลการดำเนินงาน | ความคืบหน้าของ KPI (%) |
---|---|---|---|---|---|
- | 6. ติดตั้ง/ซ่อม ไฟฟ้าส่องสว่างริมคลอง (ดวง) : OKR 1.1.03 | ดวง | 400.00 | 204.00 | 51.00 |
** รายละเอียดเกี่ยวกับการรายงานฯ **
Showing 1-8 of 8 items.
วันที่รายงาน | ผลการดำเนินงาน | Photo | REPORT_NOTE | เชื่อมโยงข้อมูลเกี่ยวข้องฯ |
---|---|---|---|---|
2024-05-21 00:00:00.0000000 | 0.00 | ดำเนินการสำรวจพื้นที่ริมคลอง กรณีพบเหตุไฟฟ้าชำรุด ให้เจ้าหน้าที่หน่วย BEST ดำเนินการซ่อมแซมทันที | ||
2024-08-19 00:00:00.0000000 | 28.00 | ![]() | ดำเนินการซ่อมแซมไฟฟ้าส่องสว่าง บริเวณทางเดินริมคลองวัดดีดวด จำนวน 28 ดวง | |
2024-07-25 00:00:00.0000000 | 91.00 | สำนักงานเขตบางกอกใหญ่ดำเนินการซ๋อมแซมไฟฟ้าริมคลอง มีรายละเอียดดังนี้ 1. คลองวัดดีดวด (หลังวัดดีดวด) จำนวน 7 ดวง 2. คลองวัดท่าพระ (ถ.จรัญสนิทวงศ์ ฝั่งเลขคี่) จำนวน 5 ดวง 3. คลองซอยจรัญสนิทวงศ์ 1 จำนวน 22 ดวง 4. ริมคลองวัดเจ้ามูล จำนวน 9 ดวง 5. ริมคลองอภิชาติ จำนวน 16 ดวง 6. ริมคลองบางกอกใหญ่ (จากหมู่บ้านเคหะทอง ถึงหน้าวัดประดู่ฉิมพลี) จำนวน 32 ดวง | ||

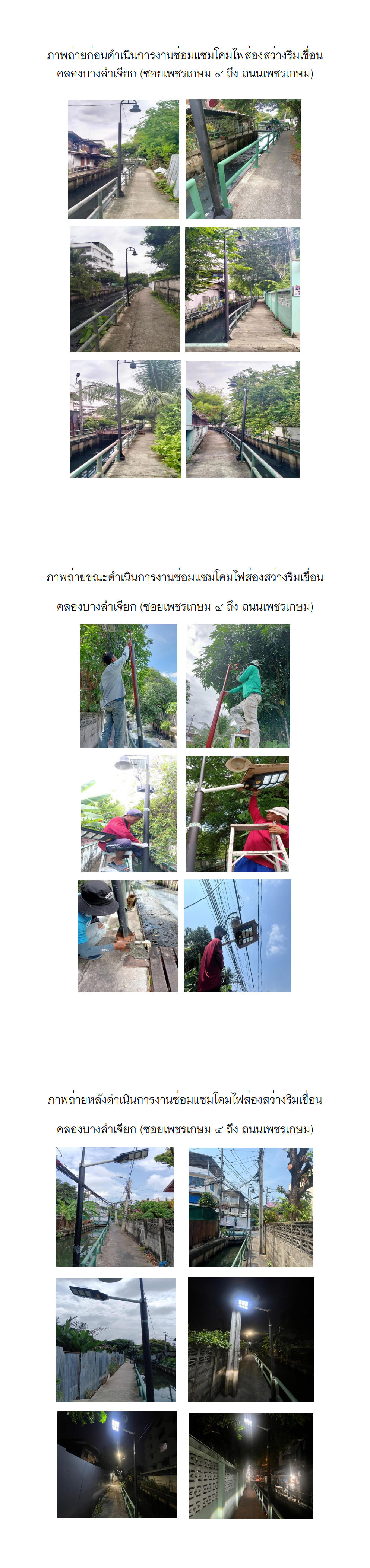

2024-03-18 00:00:00.0000000 | 30.00 | ![]() | ผู้รับจ้างดำเนินการซ่อมแซมไฟฟ้าส่องสว่างทางเดินริมคลองบางลำเจียก (รฟม.ถึงเพชรเกษม 4) แล้วเสร็จตามสัญญาจ้างเลขที่ ย.15/67 จำนวน 30 ดวง | |

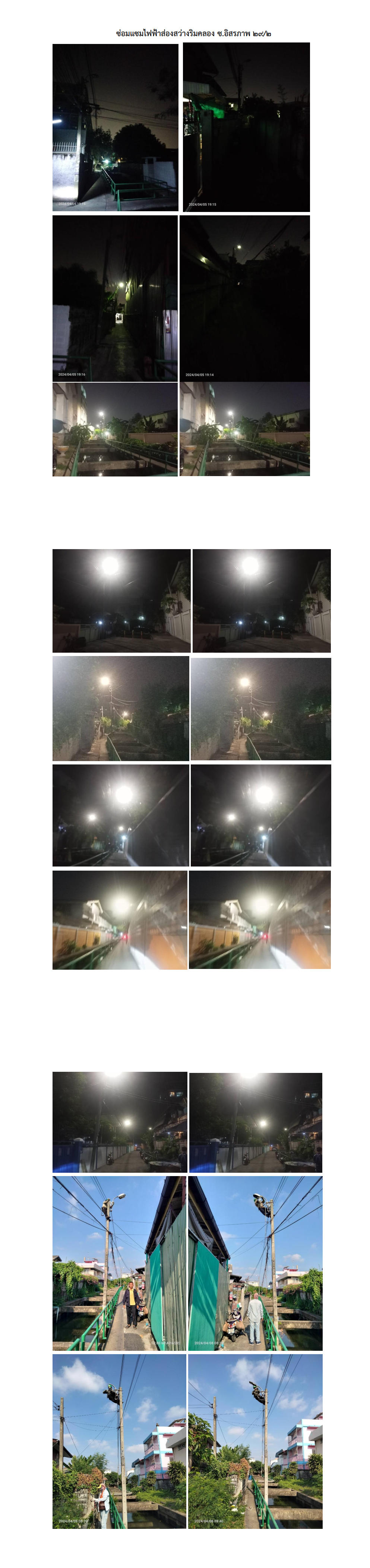

2024-03-18 00:00:00.0000000 | 26.00 | ![]() | ผู้รับจ้างดำเนินการซ่อมแซมไฟฟ้าส่องสว่างทางเดินริมคลองบางลำเจียก (ซอยเพชรเกษม 4 ถึงถนนเพชรเกษม) แล้วเสร็จตามสัญญาจ้างเลขที่ ย.14/67 จำนวน 26 ดวง | |

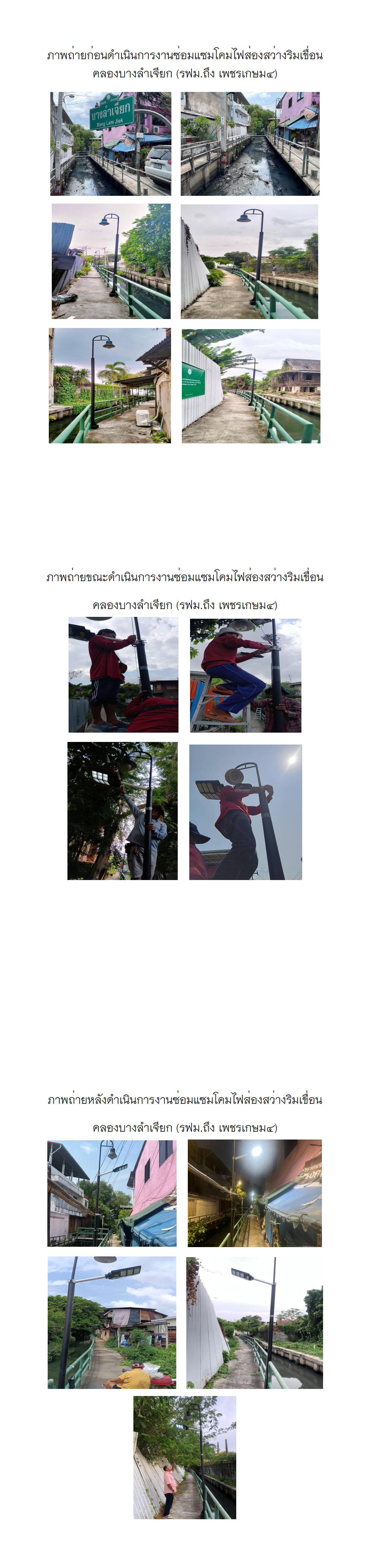

2024-04-09 00:00:00.0000000 | 29.00 | ![]() | สำนักงานเขตบางกอกใหญ่ดำเนินการซ๋อมแซมไฟฟ้าริมคลอง บริเวณซอยอิสรภาพ 29/2 ตัดซอยอิสรภาพ 31 จำนวน 29 ดวง (บริเวณริมคลองวัดราชสิทธาราม) | |
2024-04-22 00:00:00.0000000 | 0.00 | ดำเนินการสำรวจไฟฟ้าส่องสว่างตามแนวคลองในพื้นที่เขตเป็นประจำทุกสัปดาห์ | ||
2024-02-28 00:00:00.0000000 | 0.00 | ดำเนินการจ้างผู้รับเหมาดำเนินการติดตั้ง/ซ่อมไฟส่องสว่างทางเดินริมคลองบางลำเจียก จำนวน 56 ดวง ผู้รับจ้างอยู่ระหว่างดำเนินการ ความคืบหน้าของงานคิดเป็นร้อยละ 80 |
ขั้นตอนการดำเนินงานโครงการ/กิจกรรม
Showing 1-6 of 6 items.
ลำดับ | ขั้นตอน/รายละเอียดงาน | ร้อยละของงาน | ความคืบหน้า | เริ่มต้นวันที่ | สิ้นสุดวันที่ |
---|---|---|---|---|---|
1 | ดำเนินการสำรวจพื้นที่ริมคลอง เพื่อขอติดตั้ง/ซ่อมไฟฟ้าส่องสว่าง | 20.00 | 20.00 | 2023-10-01 00:00:00.0000000 | 2023-10-31 00:00:00.0000000 |
2 | ขอความเห็นชอบจ้างเหมา | 10.00 | 30.00 | 2023-11-01 00:00:00.0000000 | 2023-11-30 00:00:00.0000000 |
3 | ขออนุมัติจ้างเหมา-ตรวจร่างสัญญา | 20.00 | 50.00 | 2023-12-01 00:00:00.0000000 | 2023-12-31 00:00:00.0000000 |
4 | ลงนามสัญญาจ้าง | 10.00 | 60.00 | 2024-01-01 00:00:00.0000000 | 2024-01-15 00:00:00.0000000 |
5 | ควบคุมการทำงานตามสัญญาจ้าง | 20.00 | 80.00 | 2024-01-16 00:00:00.0000000 | 2024-03-31 00:00:00.0000000 |
6 | ตรวจรับงาน-เบิกจ่ายเงิน | 20.00 | 100.00 | 2024-04-01 00:00:00.0000000 | 2024-01-15 00:00:00.0000000 |
** รายละเอียดเกี่ยวกับการรายงานฯ **
Showing 1-5 of 5 items.
วันที่รายงาน | ผลการดำเนินงาน | REPORT_NOTE |
---|---|---|
2024-02-28 00:00:00.0000000 | 20.00 | (not set) |
2024-02-28 00:00:00.0000000 | 30.00 | (not set) |
2024-02-28 00:00:00.0000000 | 50.00 | (not set) |
2024-02-28 00:00:00.0000000 | 60.00 | (not set) |
2024-02-28 00:00:00.0000000 | 80.00 | (not set) |
