รายละเอียดโครงการ
Showing 1-1 of 1 item.
File | ชื่อโครงการ/กิจกรรม | งบประมาณฯ | ความคืบหน้าฯ | หน่วยงานที่รับผิดชอบ | ส่วนราชการ/ฝ่าย |
---|---|---|---|---|---|
โครงการ : แผนการเตรียมความพร้อมป้องกันและแก้ไขปัญหาน้ำท่วมพื้นที่เขตจอมทอง เขตจอมทอง ปี 2567 | 0.00 | 100.00 | สำนักงานเขตจอมทอง | ฝ่ายโยธา |
KRs/KPI ที่เกี่ยวข้อง
Showing 1-3 of 3 items.
Action | KEY_RESULT | หน่วยนับ | ค่าเป้าหมาย | ผลการดำเนินงาน | ความคืบหน้าของ KPI (%) |
---|---|---|---|---|---|
- | 9. แก้ไขจุดเสี่ยงน้ำท่วม (จุด) : OKR 1.4.05 | จุด | 2.00 | 2.00 | 100.00 |

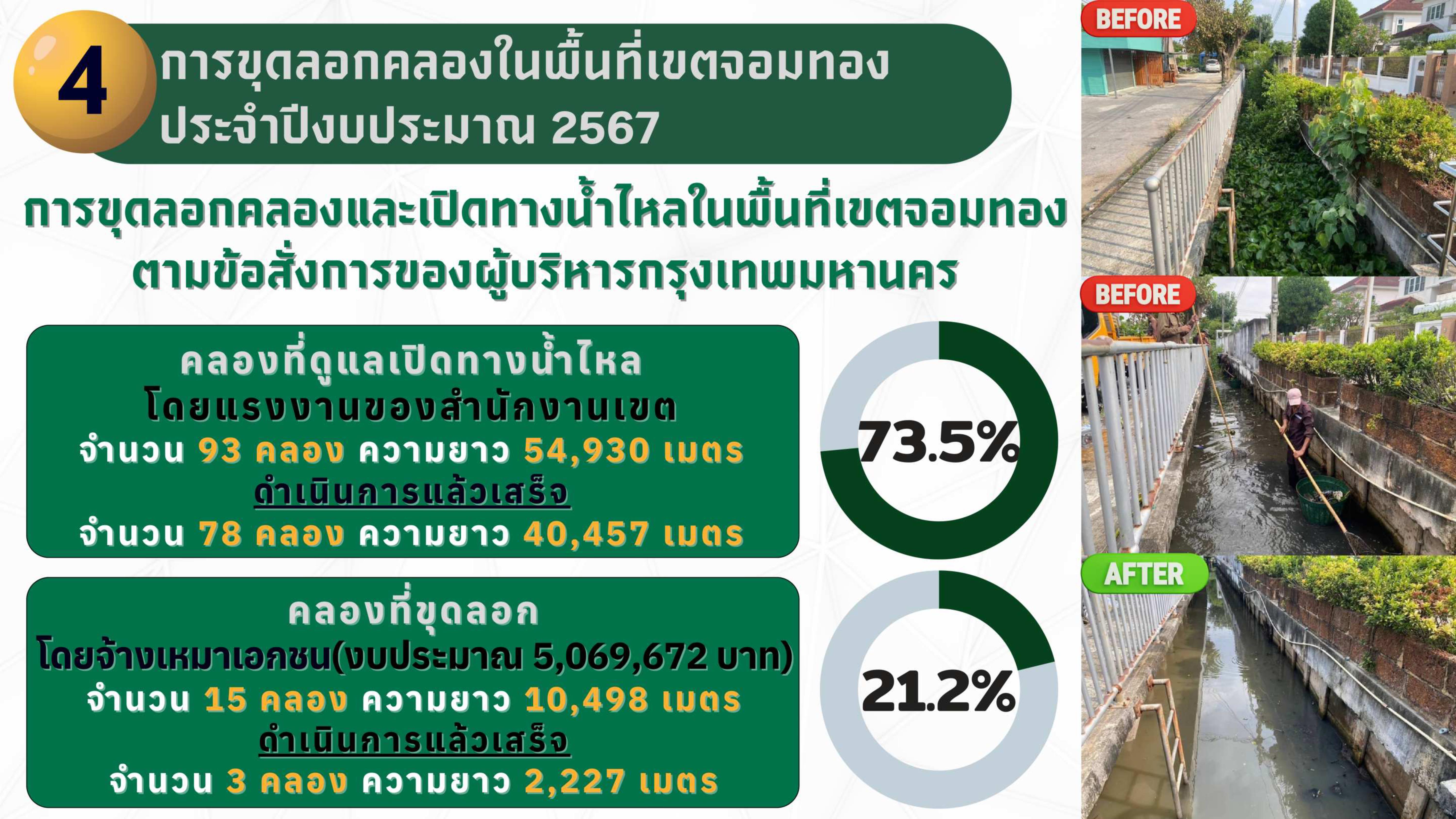

- | 21. ขุดลอก/ทำความสะอาดท่อระบายน้ำ (กม) : OKR 1.4.06 | กม | 76.22 | 76.22 | 100.00 |
- | 22. ขุดลอกคลองและเปิดทางน้ำไหล (กม) : OKR 1.4.07 | กม | 54.93 | 54.93 | 100.00 |
** รายละเอียดเกี่ยวกับการรายงานฯ **
Showing 21-38 of 38 items.
วันที่รายงาน | ผลการดำเนินงาน | Photo | REPORT_NOTE | เชื่อมโยงข้อมูลเกี่ยวข้องฯ |
---|---|---|---|---|

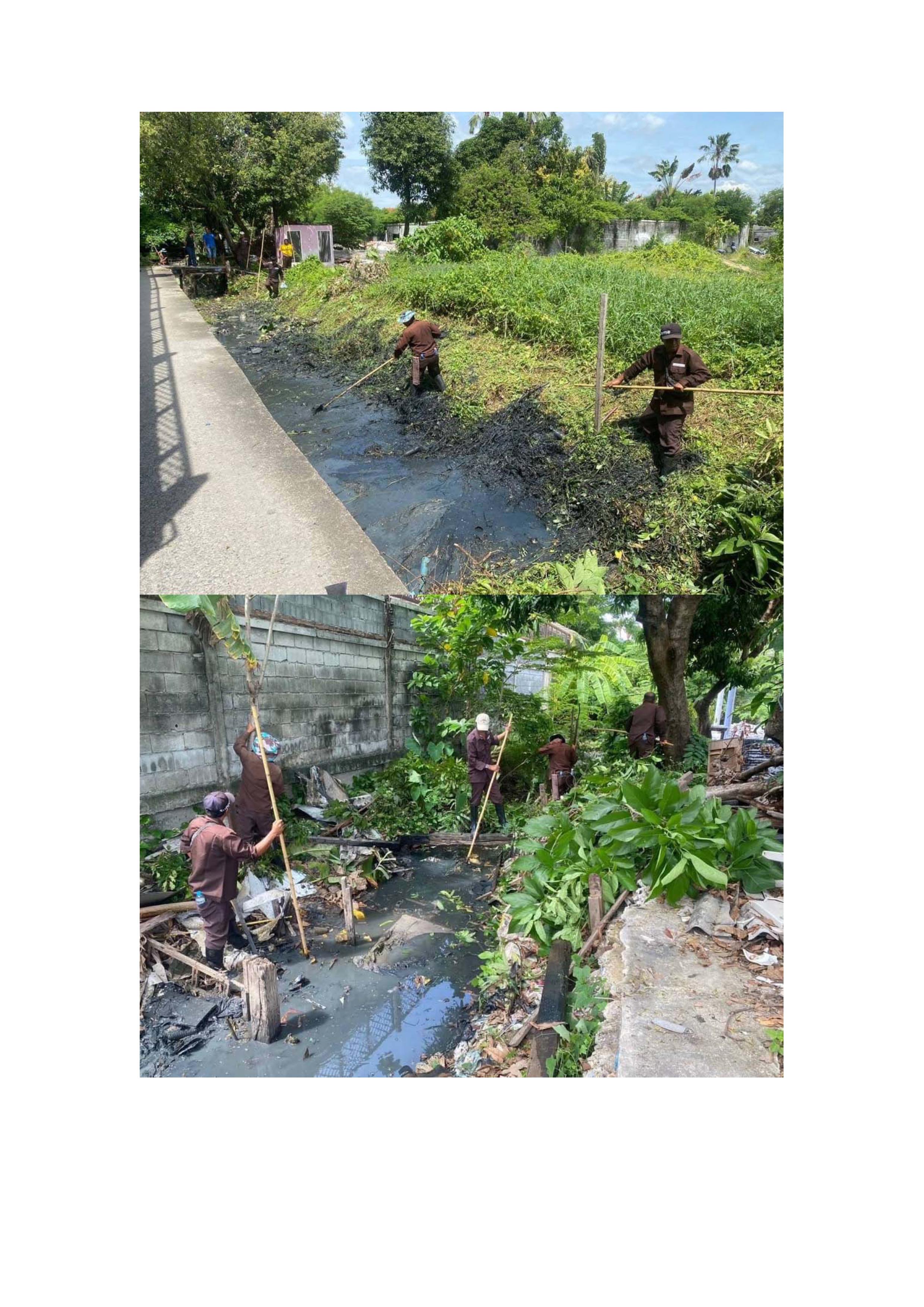

2024-05-18 00:00:00.0000000 | 20.00 | ![]() | ดำเนินการลอกท่อระบายน้ำ ในพื้นที่เขตจอมทอง | |

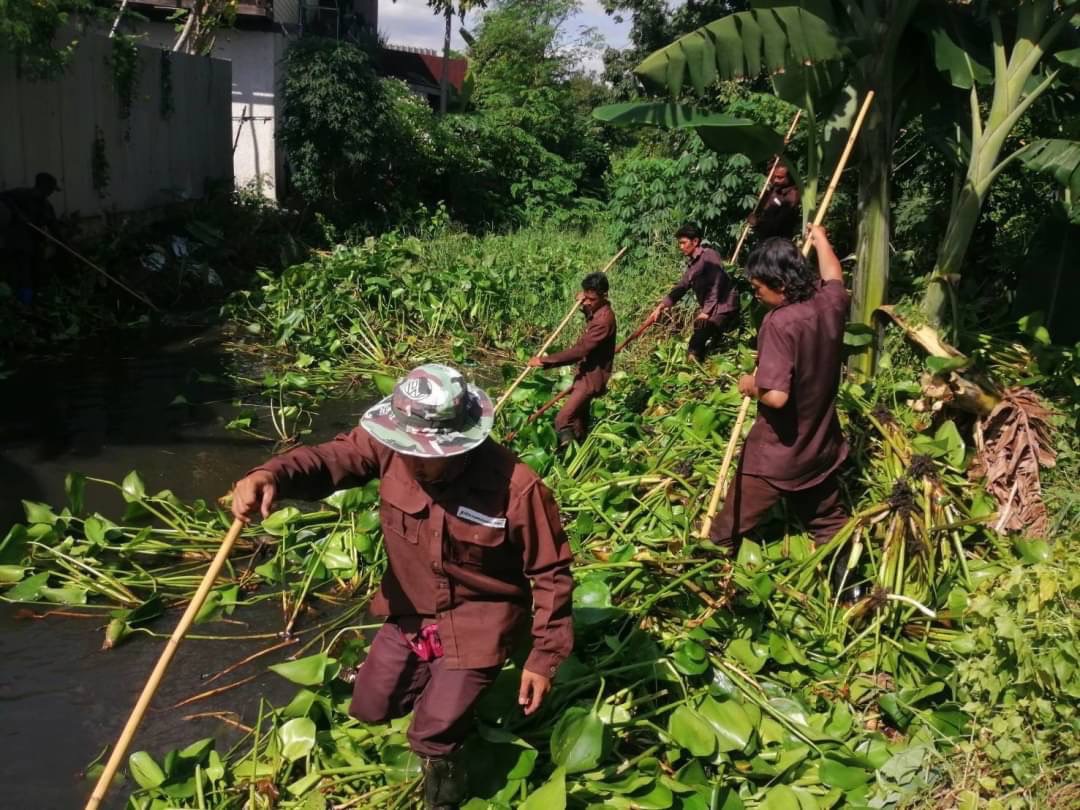

2024-05-20 00:00:00.0000000 | 2.69 | ![]() | ดำเนินการขุดลอกคลองและเปิดทางน้ำไหล ในพื้นที่เขตจอมทอง | |
2024-05-20 00:00:00.0000000 | 0.00 | - ได้ดำเนินการแก้จุดเสี่ยงน้ำท่วม ปลายซอยกำนันแม้น 22 และบริเวณจุดเฝ้าระวังน้ำท่วม บริเวณพระรามที่ 2 ซอย 3 ถึงถนนพระรามที่ 2 ซอย11 แล้วเสร็จ จำนวน 2 จุด | ||

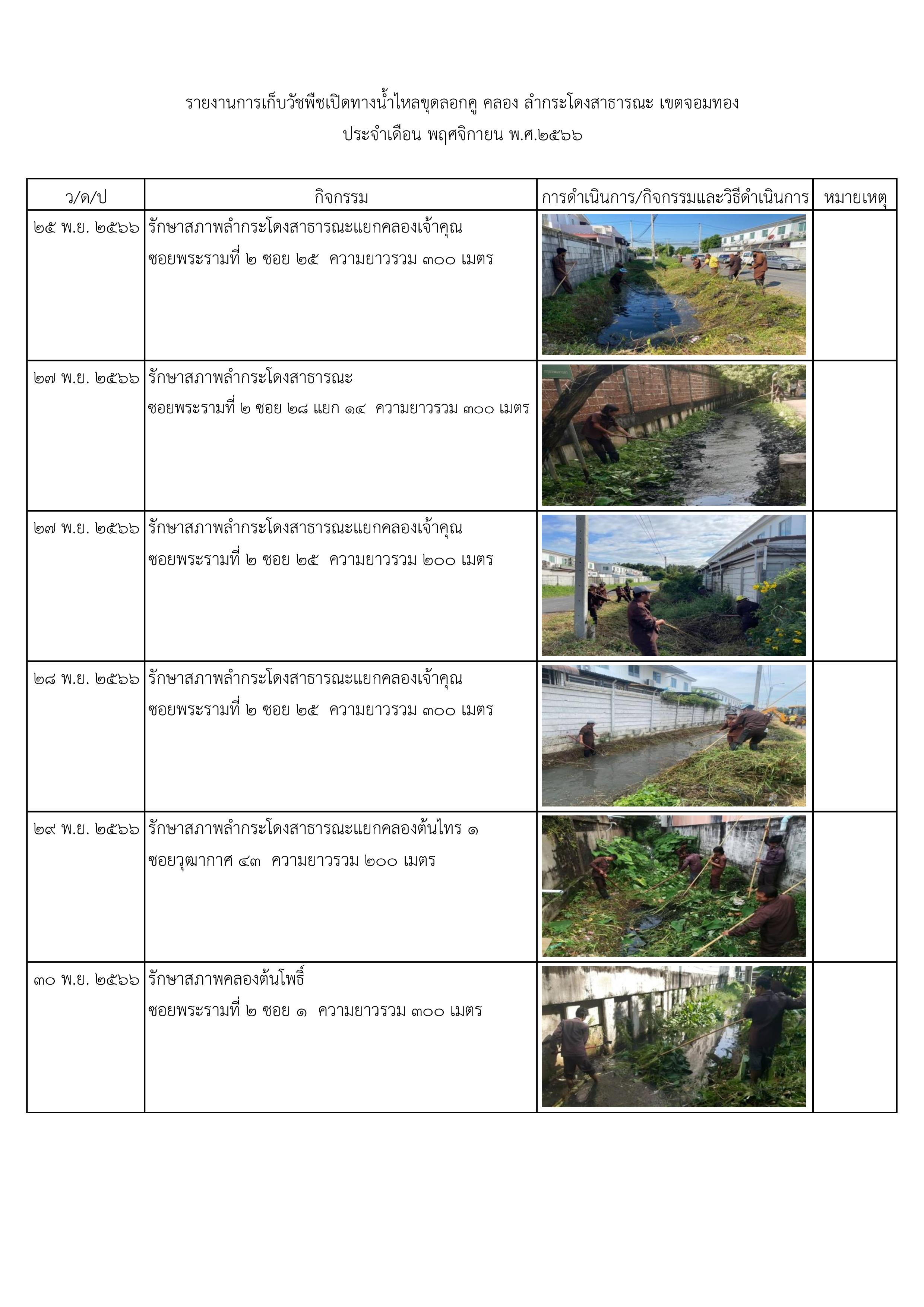

2024-06-14 00:00:00.0000000 | 1.79 | ![]() | ดำเนินการขุดลอกคลองและเปิดทางน้ำไหล ในพื้นที่เขตจอมทอง | |

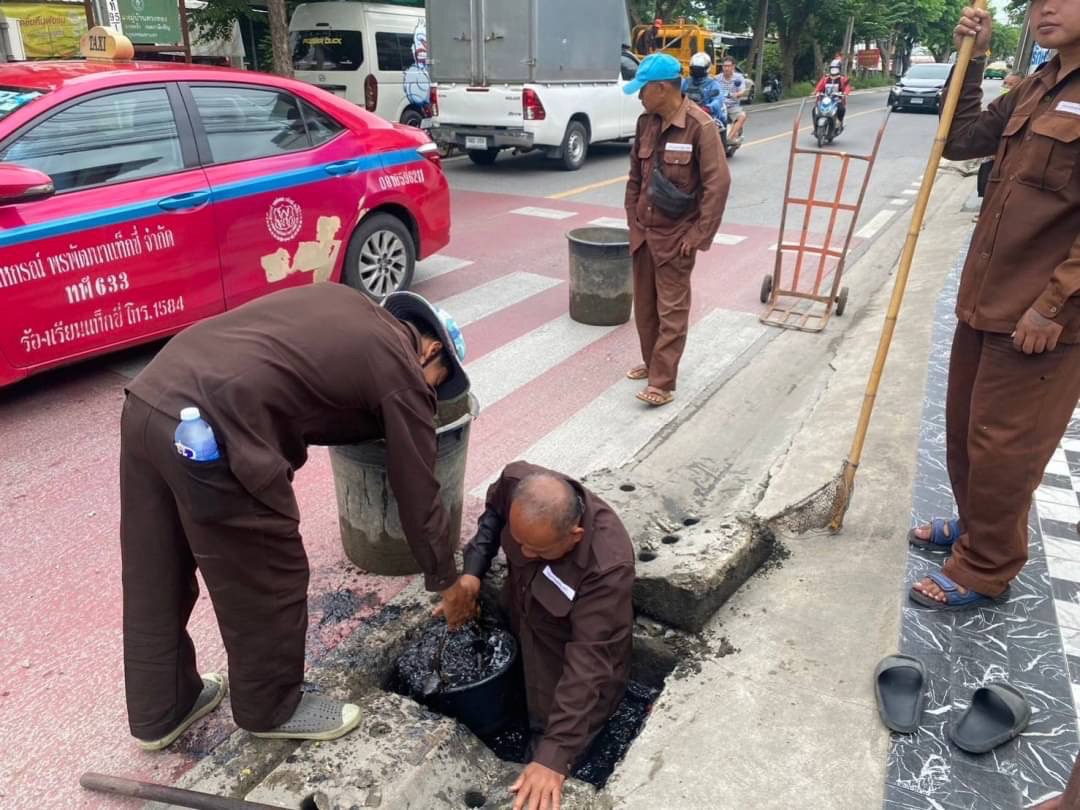

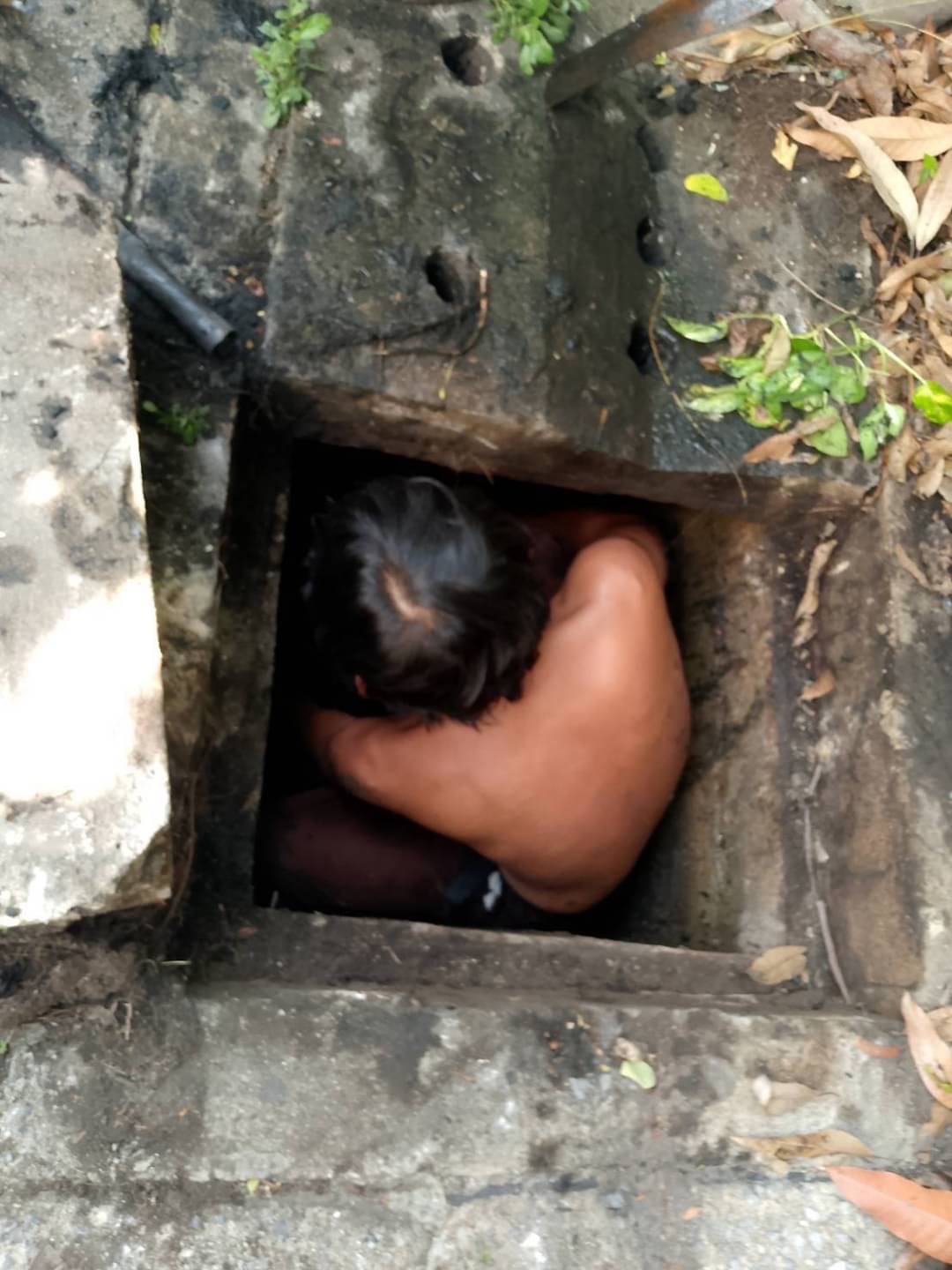

2023-10-31 00:00:00.0000000 | 1.00 | ![]() | ได้ดำเนินการแก้ไขติดตั้งเครื่องสูบน้ำ จำนวน 2 เครื่อง | |
2023-10-31 00:00:00.0000000 | 0.00 | จัดทำแผน | ||
2023-10-31 00:00:00.0000000 | 0.00 | จัดทำแผน | ||
2024-02-21 00:00:00.0000000 | 0.00 | - ได้ดำเนินการแก้จุดเสี่ยงน้ำท่วม ปลายซอยกำนันแม้น 22 และบริเวณจุดเฝ้าระวังน้ำท่วม บริเวณพระรามที่ 2 ซอย 3 ถึงถนนพระรามที่ 2 ซอย11 แล้วเสร็จ จำนวน 2 จุด | ||
2023-12-25 00:00:00.0000000 | 1.60 | ![]() | รักษาสภาพลำกระโดงสาธารณะแยกคลองเจ้าคุณ ซอยพระรามที่ 2 ซอย 25 รักษาสภาพลำกระโดงสาธารณะซอยพระรามที่ 2 ซอย 28 แยก 14 รักษาสภาพลำกระโดงสาธารณะแยกคลองเจ้าคุณซอยพระรามที่ 2 ซอย 25 รักษาสภาพลำกระโดงสาธารณะแยกคลองเจ้าคุณซอยพระรามที่ 2 ซอย 25 รักษาสภาพล | |

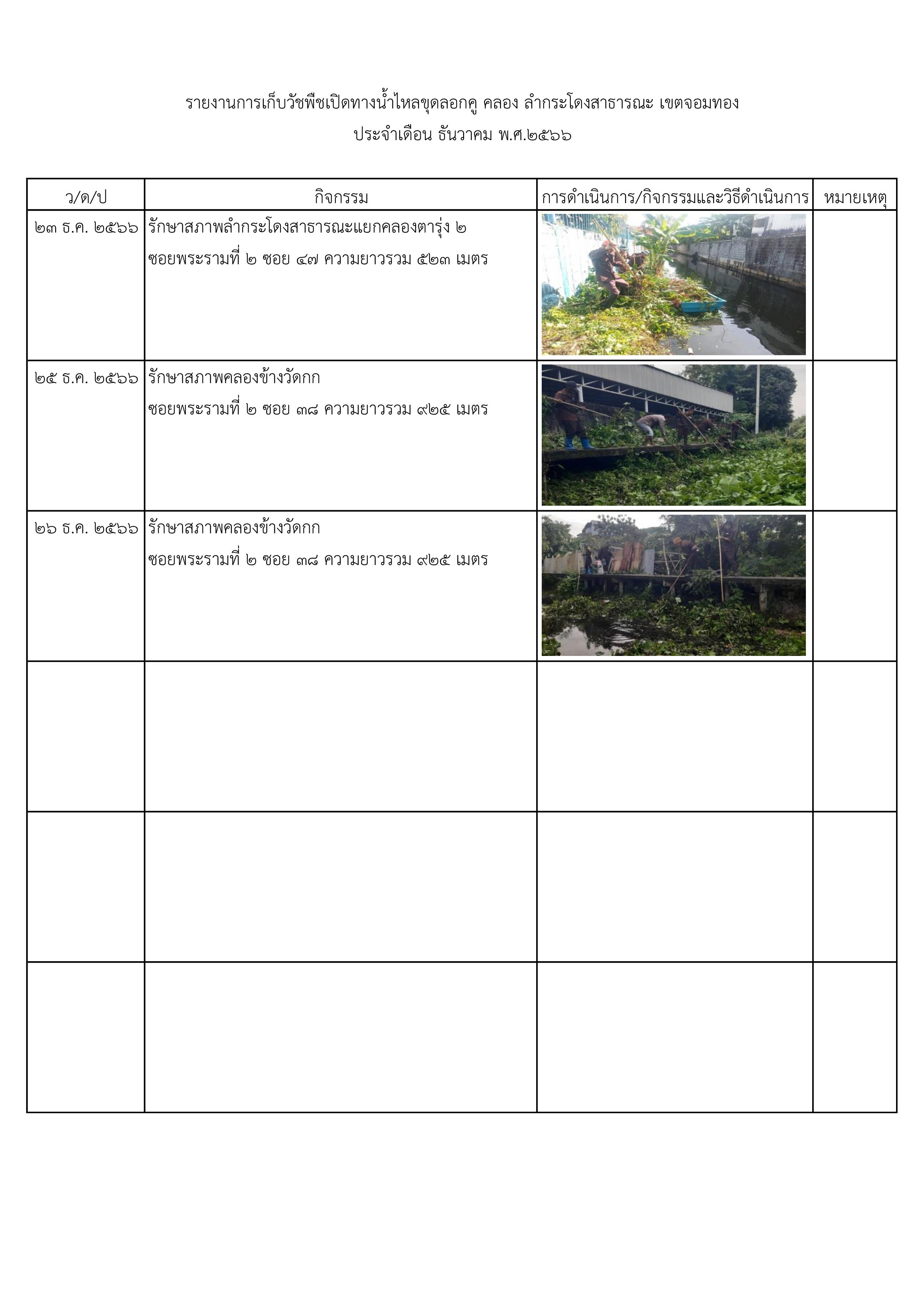

2024-05-30 00:00:00.0000000 | 7.22 | ![]() | ดำเนินการลอกท่อระบายน้ำ ในพื้นที่เขตจอมทอง | |

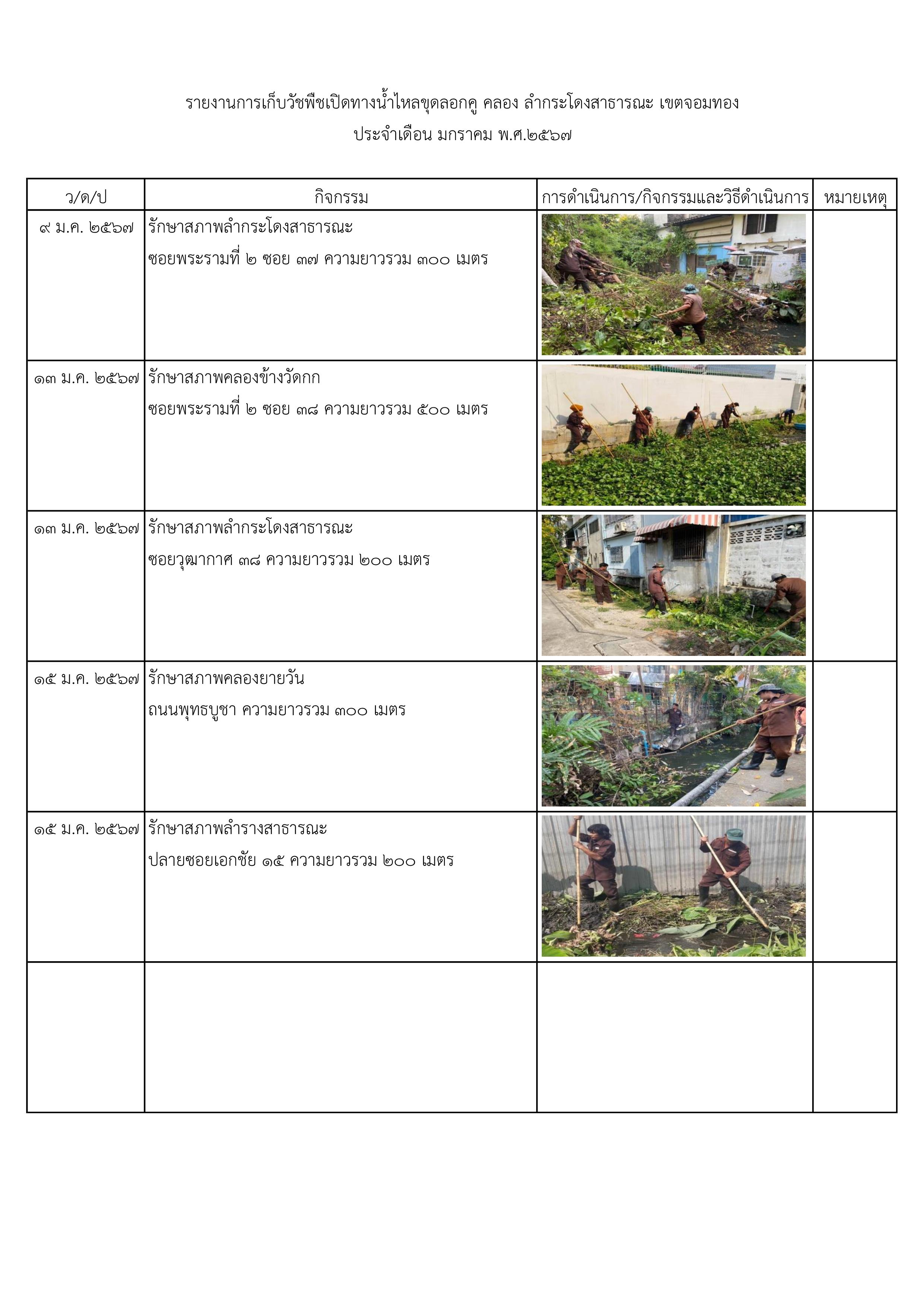

2024-01-22 00:00:00.0000000 | 1.70 | ![]() | ลอกท่อระบายน้ำอุดตัน ซอยพุทธบูชา 9 แยก 3 ซอยพุทธบูชา 9 แยก 3 - 1 ซอยพุทธบูชา 9 แยก 3 - 3 ซอยพระรามที่ 2 ซอย 28 แยก 5 หน้าซอยวุฒากาศ 43 ซอยเอกชัย 8 แยก 2 | |
2024-01-22 00:00:00.0000000 | 0.90 | ![]() | คลองผู้ใหญ่รวบ ซอยพุทธบูชา 4 ลำกระโดงสาธารณะ ซอยพุทธบูชา 15 ลำกระโดงสาธารณะหน้าเขตจอมทอง ซอยพระรามที่ 2 ซอย 3 ลำกระโดงสาธารณะแยกคลองตารุ่ง 2 ซอยพระรามที่ 2 ซอย 47 | |
2024-01-22 00:00:00.0000000 | 0.90 | ![]() | ลำกระโดงสาธารณะแยกคลองตารุ่ง 2 ซอยพระรามที่ 2 ซอย 47 คลองข้างวัดกก ซอยพระรามที่ 2 ซอย 38 | |
2024-01-22 00:00:00.0000000 | 0.90 | ![]() | คลองข้างวัดกก ซอยพระรามที่ 2 ซอย 38 ลำกระโดงสาธารณะ ซอยพระรามที่ 2 ซอย 32 ลำกระโดงสาธารณะ ซอยเอกชัย 31 คลองผู้ใหญ่รวบ ซอยพุทธบูชา 4 ลำกระโดงสาธารณะซอยจอมทอง 140 ลำกระโดงสาธารณะซอยพระรามที่ 2 ซอย 42 แยก 1 | |
2024-01-22 00:00:00.0000000 | 0.90 | ![]() | ลำกระโดงสาธารณะ ซอยพระรามที่ 2 ซอย 37 คลองข้างวัดกกซอยพระรามที่ 2 ซอย 38 ลำกระโดงสาธารณะ ซอยวุฒากาศ 38 คลองยายวัน ถนนพุทธบูชา ลำรางสาธารณะปลายซอยเอกชัย 15 | |
2024-02-28 00:00:00.0000000 | 7.00 | ![]() | ขุดลอก/ทำความสะอาดท่อระบายน้ำ ลอกท่อระบายน้ำอุดตัน พระรามที่ 2 ซอย 30 | |

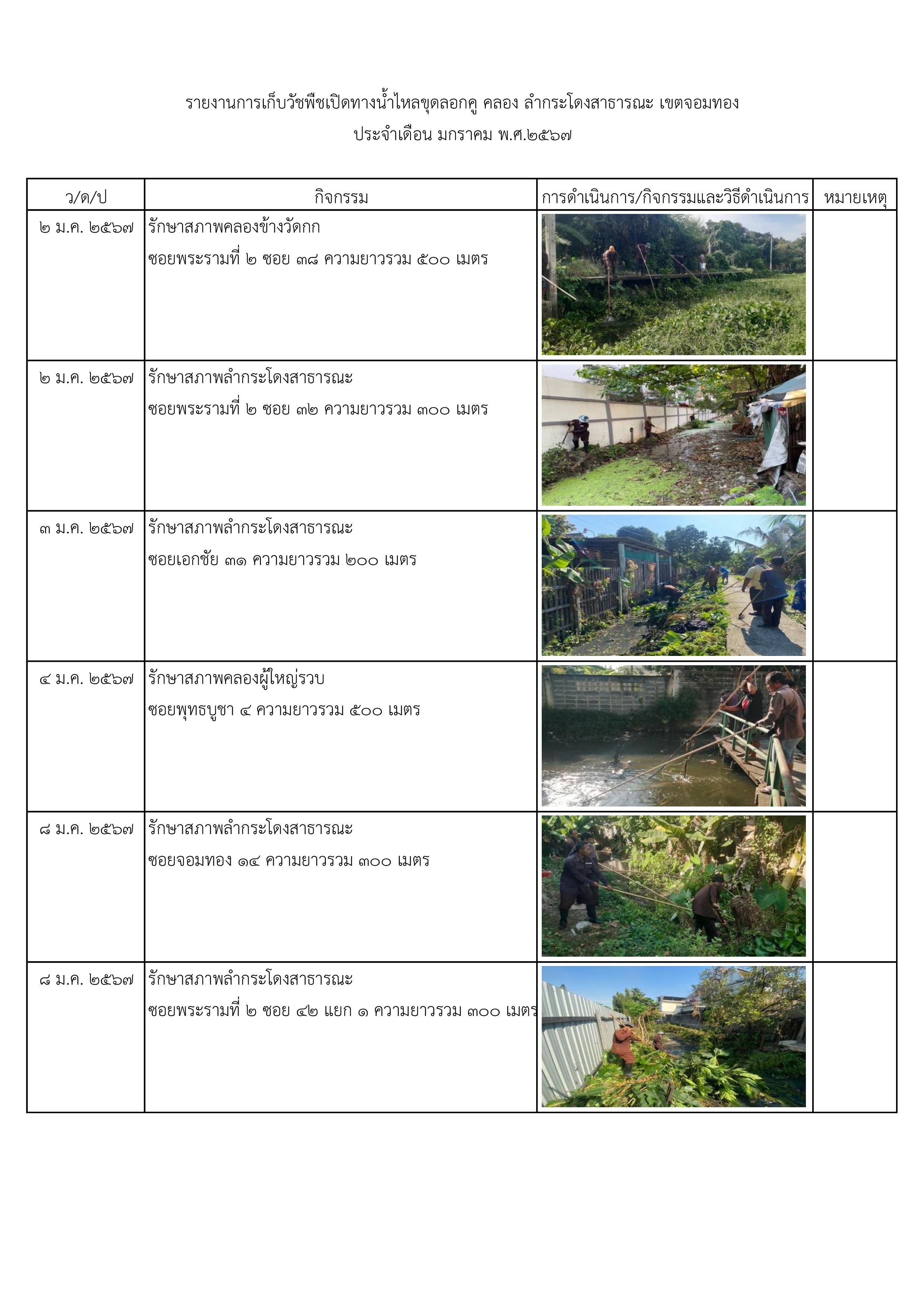

2024-03-21 00:00:00.0000000 | 12.00 | ![]() | ดำเนินการลอกท่อระบายน้ำ ในพื้นที่เขตจอมทอง | |
2024-03-21 00:00:00.0000000 | 13.05 | ![]() | ดำเนินการขุดลอกคลองและเปิดทางน้ำไหล ในพื้นที่เขตจอมทอง |
ขั้นตอนการดำเนินงานโครงการ/กิจกรรม
Showing 1-11 of 11 items.
ลำดับ | ขั้นตอน/รายละเอียดงาน | ร้อยละของงาน | ความคืบหน้า | เริ่มต้นวันที่ | สิ้นสุดวันที่ |
---|---|---|---|---|---|
1 | จัดทำและเห็นชอบแผน | 8.00 | 8.00 | 2023-10-01 00:00:00.0000000 | 2023-10-31 00:00:00.0000000 |
2 | ประกาศแผนจัดซื้อจัดจ้าง | 7.00 | 15.00 | 2023-11-01 00:00:00.0000000 | 2023-11-30 00:00:00.0000000 |
3 | จัดทำและเห็นชอบร่างขอบเขตของงาน/รายละเอียดคุณลักษณะของพัสดุ | 8.00 | 24.00 | 2023-12-01 00:00:00.0000000 | 2023-12-31 00:00:00.0000000 |
4 | จัดทำและเห็นชอบราคากลาง | 8.00 | 32.00 | 2024-01-01 00:00:00.0000000 | 2024-01-31 00:00:00.0000000 |
5 | จัดทำและเห็นชอบรายงานขอซื้อหรือขอจ้าง/ร่างประกาศ/เอกสารเผยแพร่ทางเว็บไซต์ | 8.00 | 40.00 | 2024-02-01 00:00:00.0000000 | 2024-02-29 00:00:00.0000000 |
6 | เผยแพร่ประกาศและเอกสารทางเว็บไซต์(วิธีประกาศเชิญชวนทั่วไป) | 8.00 | 48.00 | 2024-03-01 00:00:00.0000000 | 2024-03-31 00:00:00.0000000 |
7 | ยื่นเอกสารเสนอราคา/พิจารณาผล | 8.00 | 56.00 | 2024-04-01 00:00:00.0000000 | 2024-04-30 00:00:00.0000000 |
8 | รายงานผลการพิจารณา/อนุมัติซื้อหรือจ้าง | 8.00 | 64.00 | 2024-05-01 00:00:00.0000000 | 2024-05-31 00:00:00.0000000 |
9 | ประกาศผลผู้ชนะการเสนอราคา/อุทธรณ์ | 8.00 | 72.00 | 2024-06-01 00:00:00.0000000 | 2024-06-30 00:00:00.0000000 |
10 | ขออนุมัติเงินจัดสรร | 8.00 | 80.00 | 2024-07-01 00:00:00.0000000 | 2024-07-31 00:00:00.0000000 |
11 | ลงนามถึงสิ้นสุดสัญญา - ตรวจรับพัสดุ/รายงานการตรวจรับ | 21.00 | 100.00 | 2024-08-01 00:00:00.0000000 | 2024-09-30 00:00:00.0000000 |
** รายละเอียดเกี่ยวกับการรายงานฯ **
Showing 1-11 of 11 items.
วันที่รายงาน | ผลการดำเนินงาน | REPORT_NOTE |
---|---|---|
2024-03-21 00:00:00.0000000 | 48.00 | (not set) |
2024-05-15 00:00:00.0000000 | 72.00 | (not set) |
2023-10-31 00:00:00.0000000 | 8.00 | (not set) |
2024-05-20 00:00:00.0000000 | 80.00 | (not set) |
2023-12-22 00:00:00.0000000 | 24.00 | (not set) |
2023-11-16 00:00:00.0000000 | 16.00 | (not set) |
2024-02-27 00:00:00.0000000 | 40.00 | (not set) |
2024-04-18 00:00:00.0000000 | 56.00 | (not set) |
2024-04-22 00:00:00.0000000 | 64.00 | (not set) |
2024-06-14 00:00:00.0000000 | 100.00 | (not set) |
2024-01-22 00:00:00.0000000 | 32.00 | (not set) |
