ข้อมูลโครงการ :: ปรับปรุง/พัฒนา ศูนย์เด็กเล็ก (แห่ง)

รายละเอียดโครงการ

Showing 1-1 of 1 item.
Fileชื่อโครงการ/กิจกรรมงบประมาณฯความคืบหน้าฯหน่วยงานที่รับผิดชอบส่วนราชการ/ฝ่าย
-ปรับปรุง/พัฒนา ศูนย์เด็กเล็ก (แห่ง)300,000.00100.00สำนักงานเขตสายไหมฝ่ายพัฒนาชุมชนและสวัสดิการสังคม

KRs/KPI ที่เกี่ยวข้อง

Showing 1-1 of 1 item.
ActionKEY_RESULTหน่วยนับค่าเป้าหมายผลการดำเนินงานความคืบหน้าของ KPI (%)
-14. ปรับปรุง/พัฒนา ศูนย์เด็กเล็ก (แห่ง) : OKR 6.1.06แห่ง3.003.00100.00

** รายละเอียดเกี่ยวกับการรายงานฯ **

Showing 1-7 of 7 items.
วันที่รายงานผลการดำเนินงานPhotoREPORT_NOTEเชื่อมโยงข้อมูลเกี่ยวข้องฯ

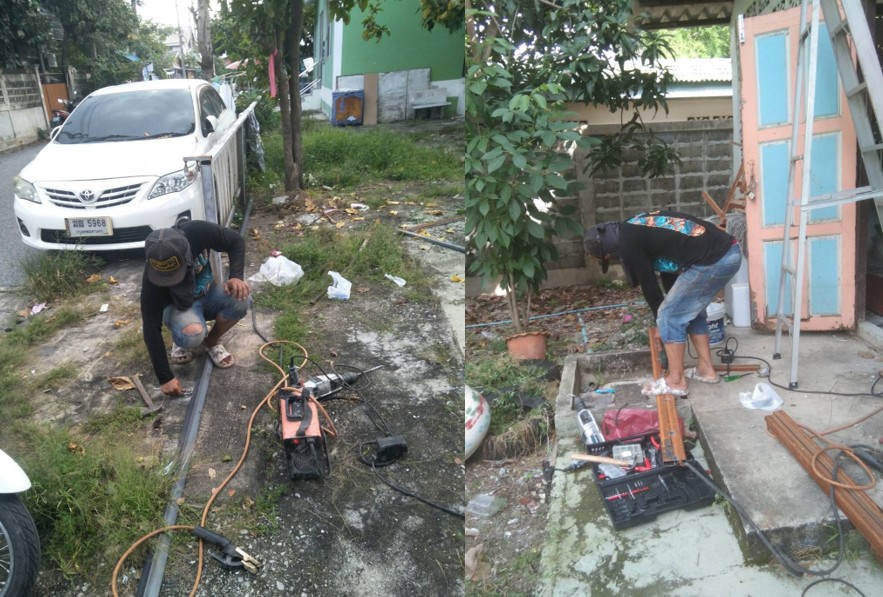

2024-03-04 00:00:00.00000000.00ดำเนินการซ่อมเเซม/ปรับปรุงประตูห้องครัว เเละรั้วบริเวณลานกิจกรรมข้างอาคารเรียน (ศูนย์พัฒนาเด็กก่อนวัยเรียนชุมชนพูนทรัพย์) ซ่อมเเซม/ปรับปรุงโดยใช้วัสดุอุปกรณ์ที่เหลือจากการดำเนินงานในปีงบประมาณ 2566
2024-08-23 00:00:00.00000002.00ดำเนินการซ่อมแซมศูนย์พัฒนาเด็กก่อนวัยเรียนชุมชนพูนทรัพย์, ศูนย์พัฒนาเด็กก่อนวัยเรียนชุมชนวัดลุ่มเจริญศรัทธา เรียบร้อยแล้ว โดยถัวจ่ายจากงบประมาณรายจ่ายประจำปี พ.ศ. 2567 งานพัฒนาชุมชนและบริการสังคม งบดำเนินงาน ค่าตอบแทนใช้สอย และวัสดุ รายการค่าอาหารกลางวันและค่าอาหารเสริม (นม) ของศูนย์พัฒนาเด็กก่อนวัยเรียน จำนวน 228,690 บาท
2024-04-25 00:00:00.00000000.00ศูนย์เด็กฯ ชุมชนพูนทรัพย์ : ดำเนินการซ่อมเเซม/ปรับปรุงประตูห้องครัว เเละรั้วบริเวณลานกิจกรรมข้างอาคารเรียน (ซ่อมเเซม/ปรับปรุงโดยใช้วัสดุอุปกรณ์ที่เหลือจากการดำเนินงานในปีงบประมาณ 2566)
2023-11-27 00:00:00.00000000.00เขตสายไหมไม่ได้รับค่าเป้าหมายจากสำนักพัฒนาสังคม แต่สำนักงานเขตได้ดำเนินการปรับปรุงพัฒนาศูนย์เด็กเล็ก 3 แห่ง ได้แก่ 1. ศูนย์พัฒนาเด็กก่อนวัยเรียนชุมชนวัดลุ่มเจริญศรัทธา 2. ศูนย์พัฒนาเด็กก่อนวัยเรียนชุมชนรวมใจสามัคคี 3. ศูนย์พัฒนาเด็กก่อนวัยเรียนชุมชนพูนทรัพย์ ขณะนี้ดำเนินการซ่อมเเซม/ปรับปรุงประตูห้องครัว เเละรั้วบริเวณลานกิจกรรมข้างอาคารเรียน (ศูนย์พัฒนาเด็กก่อนวัยเรียนชุมชนพูนทรัพย์) ซ่อมเเซม/ปรับปรุงโดยใช้วัสดุอุปกรณ์ที่เหลือจากการดำเนินงานในปีงบประมาณ 2566
2024-08-07 00:00:00.00000000.00ดำเนินการจ้างซ่อมศูนย์เด็กทั้ง 3 ศูนย์ โดยได้ผู้รับจ้างซ่อมเรียบร้อยแล้ว อยู่ระหว่างขั้นตอนจ้างเหมาซ่อมแซมศูนย์เด็ก 3 ศูนย์
2024-09-30 00:00:00.00000001.00ดำเนินการซ่อมแซมศูนย์พัฒนาเด็กก่อนวัยเรียนชุมชนรวมใจสามัคคี (หนองผักชี) เรียบร้อยแล้ว โดยถัวจ่ายจากงบประมาณรายจ่ายประจำปี พ.ศ. 2567 งานพัฒนาชุมชนและบริการสังคม งบดำเนินงาน ค่าตอบแทนใช้สอย และวัสดุ รายการค่าอาหารกลางวันและค่าอาหารเสริม (นม) ของศูนย์พัฒนาเด็กก่อนวัยเรียน จำนวน 121,090 บาท
2024-01-24 00:00:00.00000000.00ศูนย์เด็กฯ ชุมชนพูนทรัพย์ : ดำเนินการซ่อมเเซม/ปรับปรุงประตูห้องครัว เเละรั้วบริเวณลานกิจกรรมข้างอาคารเรียน (ซ่อมเเซม/ปรับปรุงโดยใช้วัสดุอุปกรณ์ที่เหลือจากการดำเนินงานในปีงบประมาณ 2566)

ขั้นตอนการดำเนินงานโครงการ/กิจกรรม

Showing 1-5 of 5 items.
ลำดับขั้นตอน/รายละเอียดงานร้อยละของงานความคืบหน้าเริ่มต้นวันที่สิ้นสุดวันที่
1สำรวจความต้องการปรับปรุง/พัฒนา ศูนย์เด็กเล็กฯ20.0020.002023-10-01 00:00:00.00000002023-11-30 00:00:00.0000000
2วางแผนดำเนินการปรับปรุง/พัฒนา ศูนย์เด็กเล็กฯ20.0040.002023-12-01 00:00:00.00000002023-12-31 00:00:00.0000000
3ดำเนินการปรับปรุง/พัฒนา ศูนย์เด็กเล็กฯ40.0080.002024-01-01 00:00:00.00000002024-07-31 00:00:00.0000000
4ตรวจสอบ ติดตาม การปรับปรุง/พัฒนา ศูนย์เด็กเล็กฯ10.0090.002024-08-01 00:00:00.00000002024-08-31 00:00:00.0000000
5สรุปผลการดำเนินการ รายงานผลการปรับปรุง/พัฒนา ศูนย์เด็กเล็กฯ10.00100.002024-09-01 00:00:00.00000002024-09-30 00:00:00.0000000

** รายละเอียดเกี่ยวกับการรายงานฯ **

Showing 1-7 of 7 items.
วันที่รายงานผลการดำเนินงานREPORT_NOTE
2024-01-24 00:00:00.000000080.00(not set)
2024-08-07 00:00:00.000000080.00(not set)
2023-11-30 00:00:00.000000020.00(not set)
2023-11-30 00:00:00.000000040.00(not set)
2023-11-30 00:00:00.000000060.00(not set)
2024-08-23 00:00:00.000000090.00(not set)
2024-09-04 00:00:00.0000000100.00(not set)
