ข้อมูลโครงการ :: ปรับปรุงซอยรุ่งเรือง จากถนนเพิ่มสิน ถึงสุดระยะที่กำหนด

รายละเอียดโครงการ

Showing 1-1 of 1 item.
Fileชื่อโครงการ/กิจกรรมงบประมาณฯความคืบหน้าฯหน่วยงานที่รับผิดชอบส่วนราชการ/ฝ่าย
-ปรับปรุงซอยรุ่งเรือง จากถนนเพิ่มสิน ถึงสุดระยะที่กำหนด9,711,000.00100.00สำนักงานเขตสายไหมฝ่ายโยธา

KRs/KPI ที่เกี่ยวข้อง

Showing 1-1 of 1 item.
ActionKEY_RESULTหน่วยนับค่าเป้าหมายผลการดำเนินงานความคืบหน้าของ KPI (%)
- 4.3 ปรับปรุงซอย (กม.)กม.0.420.42100.00

** รายละเอียดเกี่ยวกับการรายงานฯ **

Showing 1-8 of 8 items.
วันที่รายงานผลการดำเนินงานPhotoREPORT_NOTEเชื่อมโยงข้อมูลเกี่ยวข้องฯ
2024-06-29 00:00:00.00000000.00-

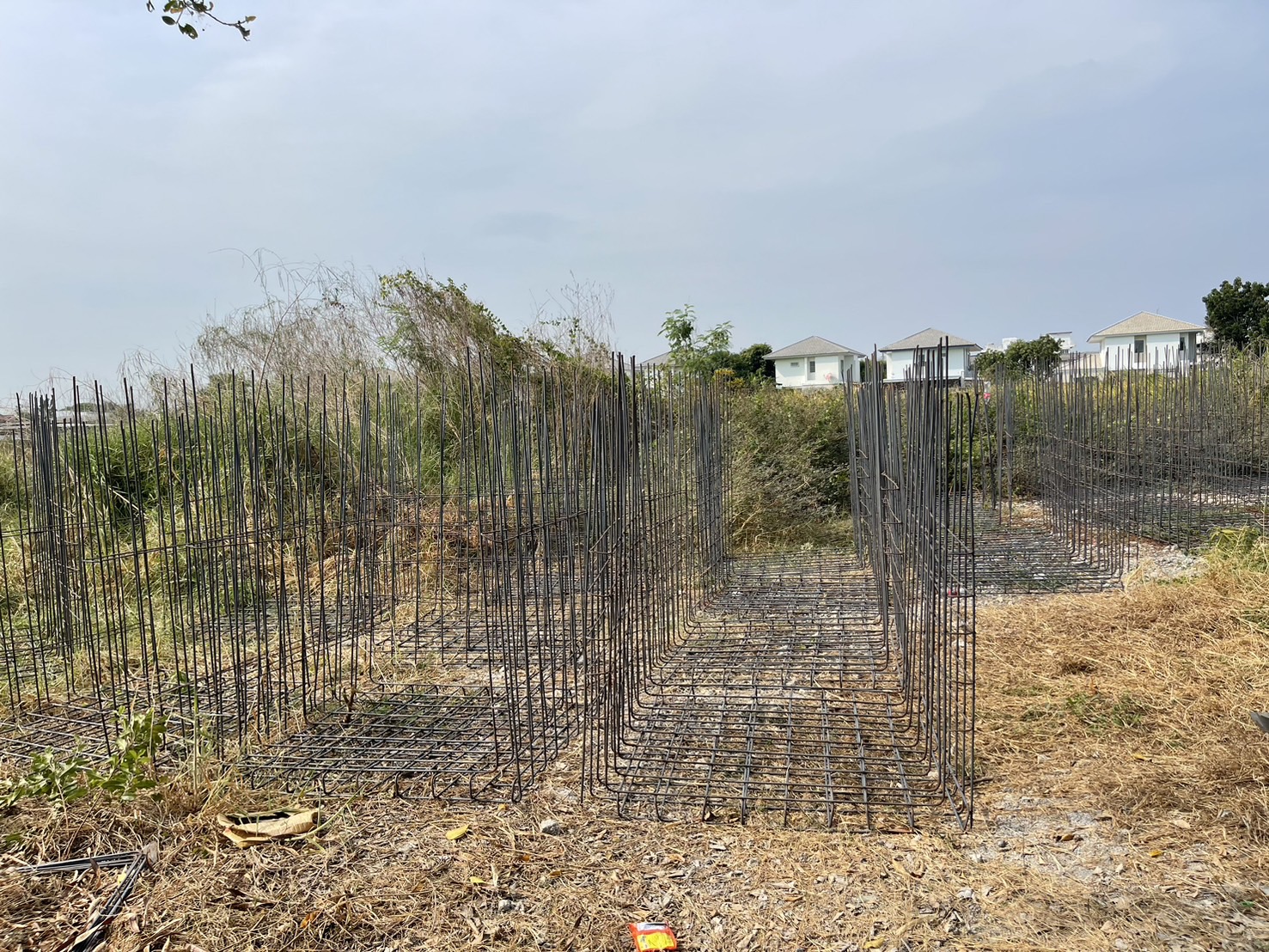

2024-03-28 00:00:00.00000000.00อยู่ระหว่างทำบ่อพัก ผูกเหล็ก

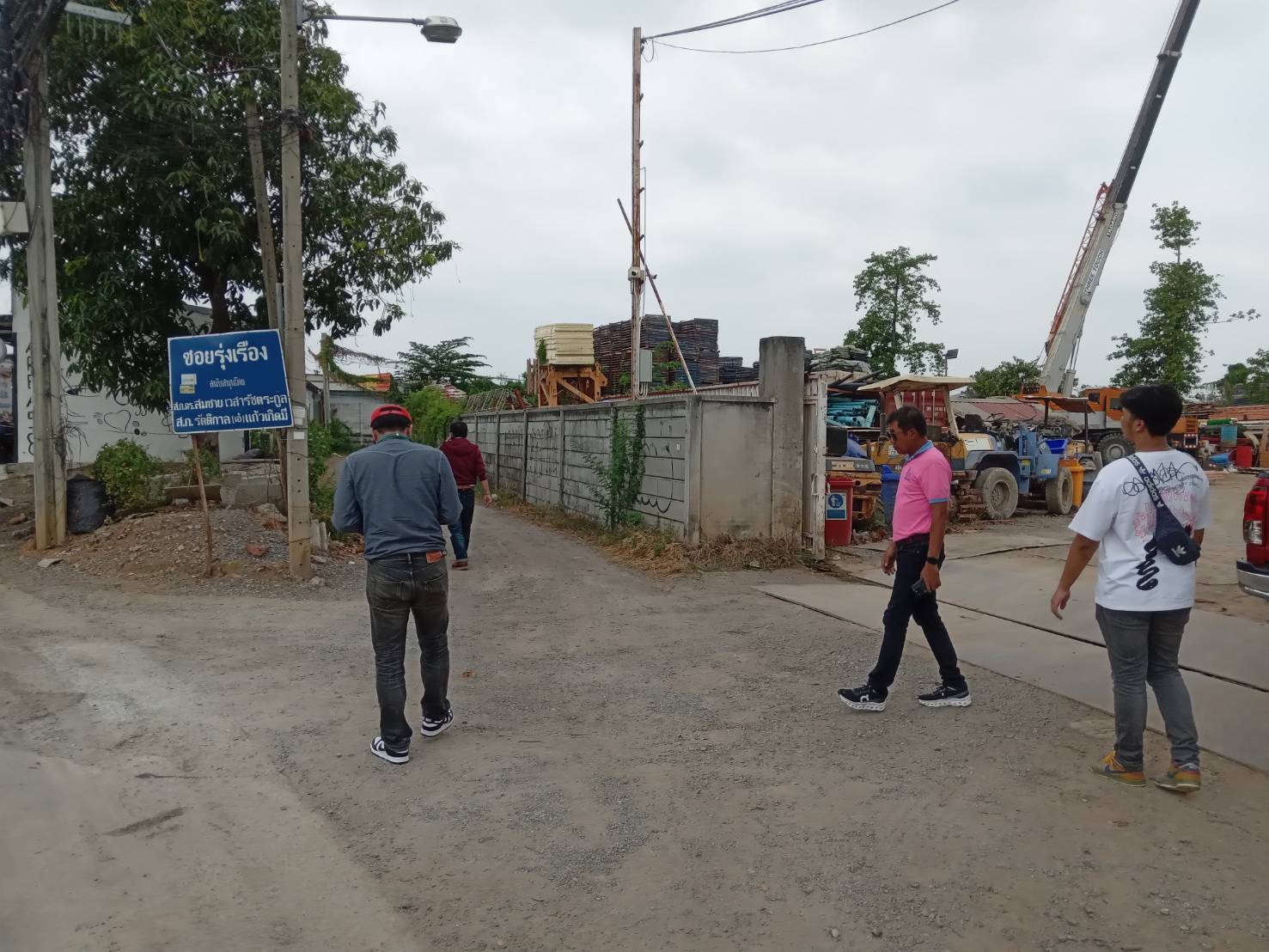

2024-05-29 00:00:00.00000000.00 - ผู้รับจ้างยังไม่เข้าดำเนินการ และได้มีหนังสือเร่งรัดงานแล้ว ่ตามหนังสือ สำนักงานเขตสายไหม ที่ กท 7903/1122 ลงวันที่ 12 กุมภาพันธ์ 2567 - ขณะนี้อยู่ระหว่างทำบ่อพัก

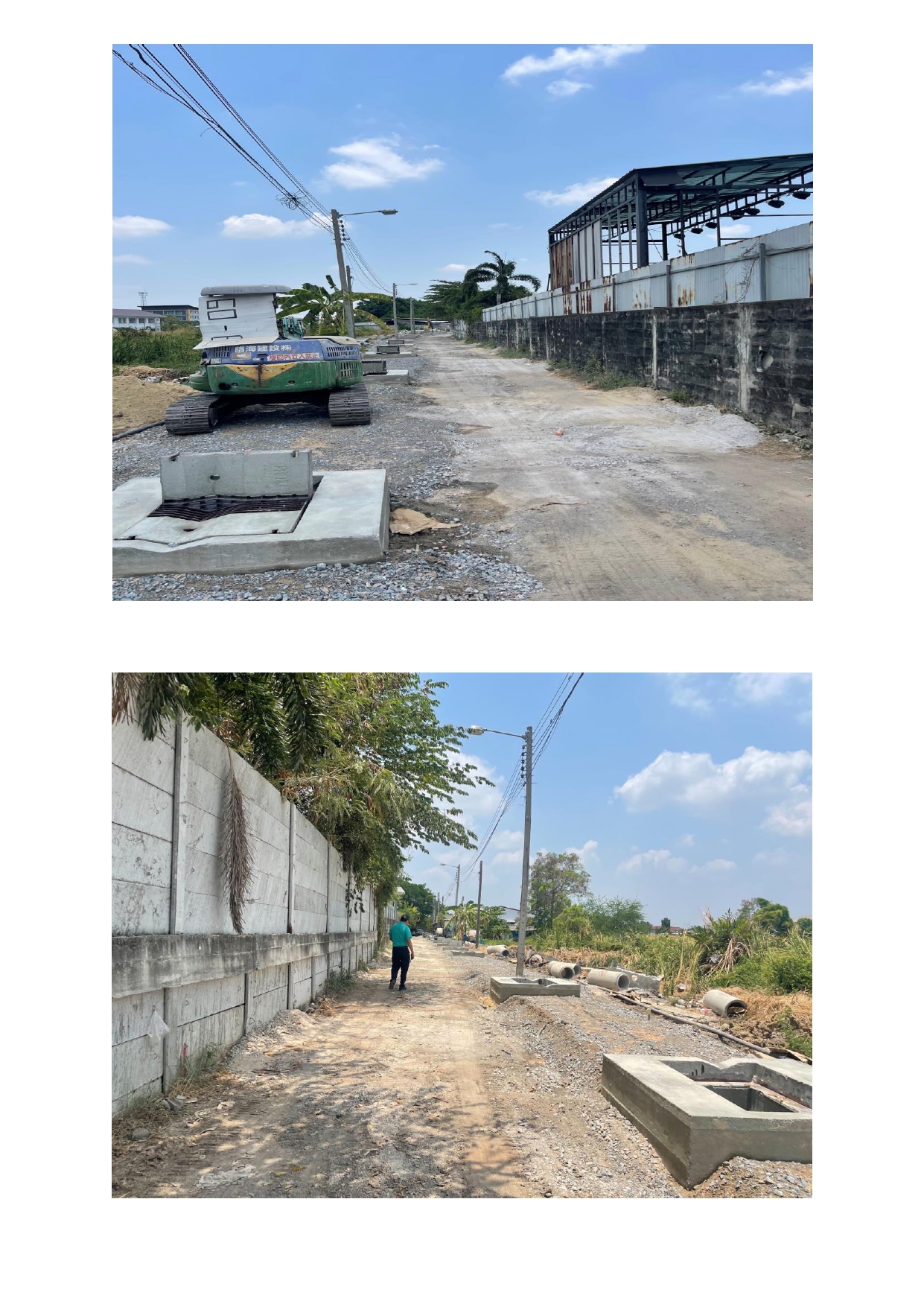

2024-07-31 00:00:00.00000000.00อยู่ระหว่างดำเนินการทำบ่อพัก
2024-09-29 00:00:00.00000000.00เบิกจ่ายเรียบร้อยแล้ว
2024-04-29 00:00:00.00000000.00- ขณะันี้อยู่ระหว่างการดัดเหล็ก , ผูกเหล็กบ่อพัก - ติดปัญหาด้านประปายังไม่ย้ายแนวท่อประปา
2024-08-30 00:00:00.00000000.42ผู้รับจ้างส่งมอบงานเมื่อวันที่ 9 สิงหาคม 2567 คณะกรรมการตรวจรับเมื่อวันที่ 15 สิงหาคม 2567 ขณะนี้อยู่ระหว่างผู้ควบคุมงานรวบรวมเอกสารเบิกจ่ายเงิน
2024-02-29 00:00:00.00000000.00ผู้รับจ้างยังไม่เข้าดำเนินการ และได้มีหนังสือเร่งรัดงานแล้ว ่1. สำนักงานเขตสายไหม ที่ กท 7903/1122 ลงวันที่ 12 กุมภาพันธ์ 2567

ขั้นตอนการดำเนินงานโครงการ/กิจกรรม

Showing 1-11 of 11 items.
ลำดับขั้นตอน/รายละเอียดงานร้อยละของงานความคืบหน้าเริ่มต้นวันที่สิ้นสุดวันที่
1จัดทำและเห็นชอบแผน/ประกาศแผนจัดซื้อจัดจ้าง5.005.002023-09-01 00:00:00.00000002023-09-15 00:00:00.0000000
2จัดทำและเห็นชอบร่างขอบเขตของงาน/รายละเอียดคุณลักษณะเฉพาะของพัสดุ5.005.002023-09-16 00:00:00.00000002023-09-30 00:00:00.0000000
3จัดทำและเห็นชอบราคากลาง10.0010.002023-10-01 00:00:00.00000002023-10-15 00:00:00.0000000
4จัดทำและเห็นชอบรายงานขอซื้อหรือขอจ้าง/ร่างประกาศ/เอกสารเผยแพร่ทางเว็บไซต์10.0010.002023-10-16 00:00:00.00000002023-10-31 00:00:00.0000000
5เผยแพร่ประกาศและเอกสารทางเว็บไซต์ (วิธีประกาศเชิญชวนทั่วไป)10.0010.002023-10-25 00:00:00.00000002023-11-15 00:00:00.0000000
6ยื่นเอกสารเสนอราคา/พิจารณาผล5.0045.002023-11-10 00:00:00.00000002023-11-25 00:00:00.0000000
7รายงานผลการพิจารณา/อนุมัติซื้อหรือจ้าง5.0050.002023-11-26 00:00:00.00000002023-12-05 00:00:00.0000000
8ประกาศผลผู้ชนะการเสนอราคา/อุทธรณ์5.0055.002023-12-01 00:00:00.00000002023-12-15 00:00:00.0000000
9ขออนุมัติเงินจัดสรร5.0060.002023-12-16 00:00:00.00000002023-12-25 00:00:00.0000000
10ลงนามสัญญาถึงสิ้นสุดสัญญา 5.0065.002023-12-26 00:00:00.00000002023-05-30 00:00:00.0000000
11ตรวจรับพัสดุ/รายงานผลการตรวจรับ10.00100.002323-04-26 00:00:00.00000002323-05-10 00:00:00.0000000

** รายละเอียดเกี่ยวกับการรายงานฯ **

Showing 1-16 of 16 items.
วันที่รายงานผลการดำเนินงานREPORT_NOTE
2024-04-29 00:00:00.000000065.00(not set)
2024-04-29 00:00:00.000000065.00(not set)
2024-09-29 00:00:00.0000000100.00(not set)
2023-10-30 00:00:00.00000005.00(not set)
2023-10-30 00:00:00.00000005.00(not set)
2023-10-30 00:00:00.000000010.00(not set)
2023-10-30 00:00:00.000000010.00(not set)
2023-10-30 00:00:00.000000010.00(not set)
2024-01-31 00:00:00.000000090.00(not set)
2024-03-28 00:00:00.000000065.00(not set)
2023-12-27 00:00:00.000000045.00(not set)
2023-12-27 00:00:00.000000050.00(not set)
2023-12-27 00:00:00.000000055.00(not set)
2023-12-27 00:00:00.000000060.00(not set)
2024-05-29 00:00:00.000000065.00(not set)
2024-02-29 00:00:00.000000065.00(not set)
Created with Highcharts 10.3.3Action Plans : รหัสโครงการ/กิจกรรม :610220232050210021502200225023002323จัดทำและเห็นชอบแผน/ประกาศแผนจัดซื้อจัดจ้างจัดทำและเห็นชอบร่างขอบเขตของงาน/รายละเอียดคุณลักษณะเฉพาะของพัสดุจัดทำและเห็นชอบราคากลางจัดทำและเห็นชอบรายงานขอซื้อหรือขอจ้าง/ร่างประกาศ/เอกสารเผยแพร่ทางเว็บไซต์เผยแพร่ประกาศและเอกสารทางเว็บไซต์(วิธีประกาศเชิญชวนทั่วไป)ยื่นเอกสารเสนอราคา/พิจารณาผลรายงานผลการพิจารณา/อนุมัติซื้อหรือจ้างประกาศผลผู้ชนะการเสนอราคา/อุทธรณ์ขออนุมัติเงินจัดสรรลงนามสัญญาถึงสิ้นสุดสัญญาตรวจรับพัสดุ/รายงานผลการตรวจรับHighcharts.com
