รายละเอียดโครงการ
Showing 1-1 of 1 item.
File | ชื่อโครงการ/กิจกรรม | งบประมาณฯ | ความคืบหน้าฯ | หน่วยงานที่รับผิดชอบ | ส่วนราชการ/ฝ่าย |
---|---|---|---|---|---|
- | งานปรับปรุงลานชุมชนคลองพลับพลา 46 ไร่ | 498,000.00 | 100.00 | สำนักงานเขตวังทองหลาง | ฝ่ายพัฒนาชุมชนและสวัสดิการสังคม |
KRs/KPI ที่เกี่ยวข้อง
Showing 1-1 of 1 item.
Action | KEY_RESULT | หน่วยนับ | ค่าเป้าหมาย | ผลการดำเนินงาน | ความคืบหน้าของ KPI (%) |
---|---|---|---|---|---|
- | 12. ปรับปรุง/พัฒนา ลานกีฬา (แห่ง) : OKR 8.1.05 | แห่ง | 1.00 | 1.00 | 100.00 |
** รายละเอียดเกี่ยวกับการรายงานฯ **
Showing 1-11 of 11 items.
วันที่รายงาน | ผลการดำเนินงาน | Photo | REPORT_NOTE | เชื่อมโยงข้อมูลเกี่ยวข้องฯ |
---|---|---|---|---|
2024-05-19 00:00:00.0000000 | 0.00 | อยู่ระหว่างขออนุมัติจัดสรรงบประมาณรายจ่ายงบกลางเพื่อดำเนินการปรับปรุงลานกีฬา | ||
2024-07-25 00:00:00.0000000 | 0.00 | ![]() | ได้รับอนุมัตินจัดสรรงบประมาณรายจ่ายงบกลางเรียบร้อยแล้ว ตามบันทึก ที่ กท 1903/804 ลงวันที่ 10 มิถุนายน 2567 และขอความอนุเคราะห์ให้ฝ่ายโยธาดำเนินการจ้างเหมาการปรับปรุงลานกีฬาชุมชนพลับพลา 46 ไร่ | |
2024-08-26 00:00:00.0000000 | 0.00 | อยู่ระหว่างดำเนินการปรับปรุงลานกีฬาคลองพลับพลา 46 ไร่ | ||
2023-10-31 00:00:00.0000000 | 0.00 | อยู่ระหว่างกำหนดแนวทางการดำเนินการ | ||

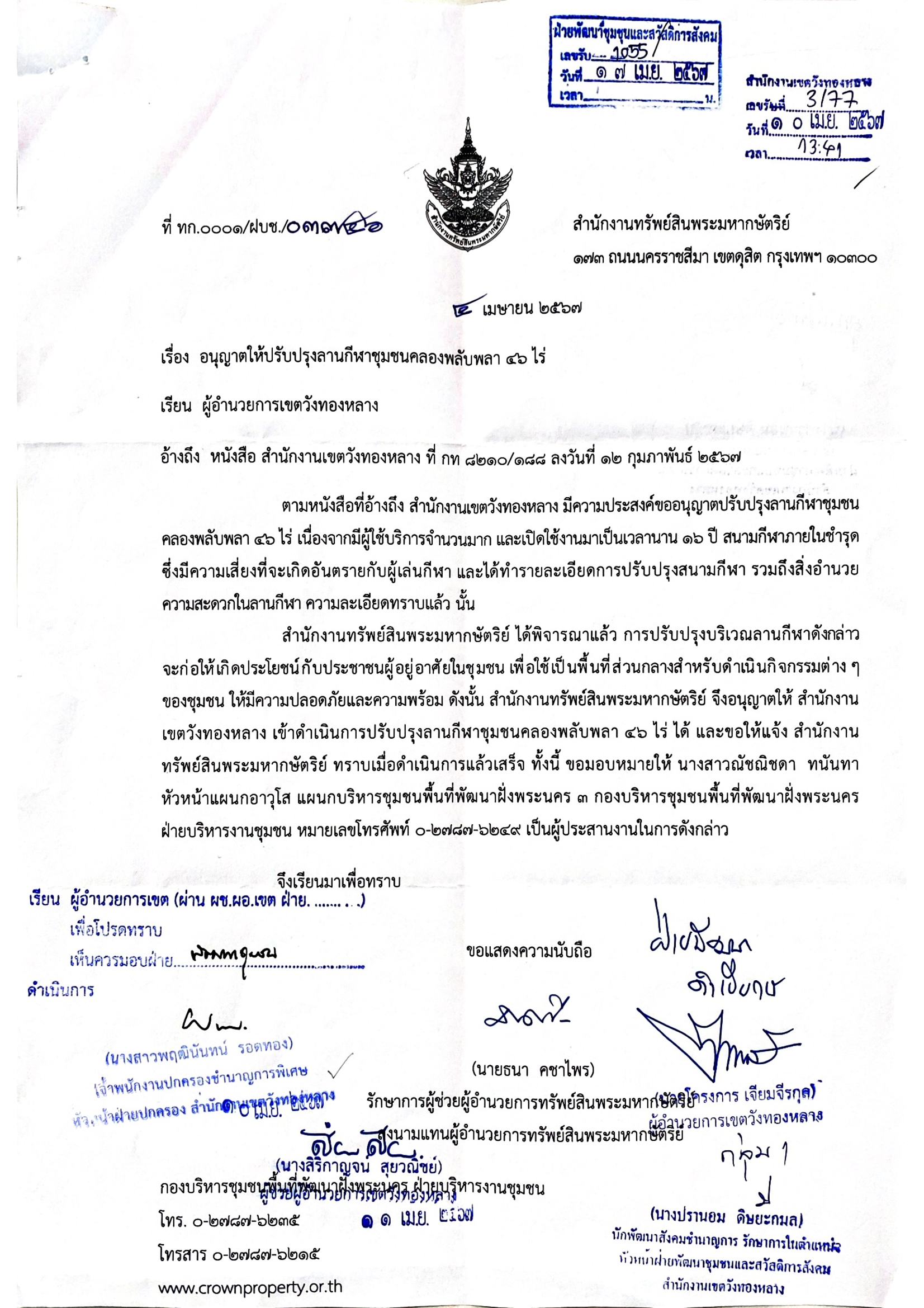

2024-04-18 00:00:00.0000000 | 0.00 | ![]() | ได้รับหนังสืออนุญาตให้ดำเนินการปรับปรุงลานกีฬาชุมชนคลองพลับพลา 46 ไร่ จากสำนักงานทรัพย์สินพระมหากษัตริย์เรียบร้อยแล้ว ขณะนี้อยู่ระหว่างขออนุมัติจัดสรรงบประมาณรายจ่ายงบกลางเพื่อดำเนินการปรับปรุงลานกีฬา | |

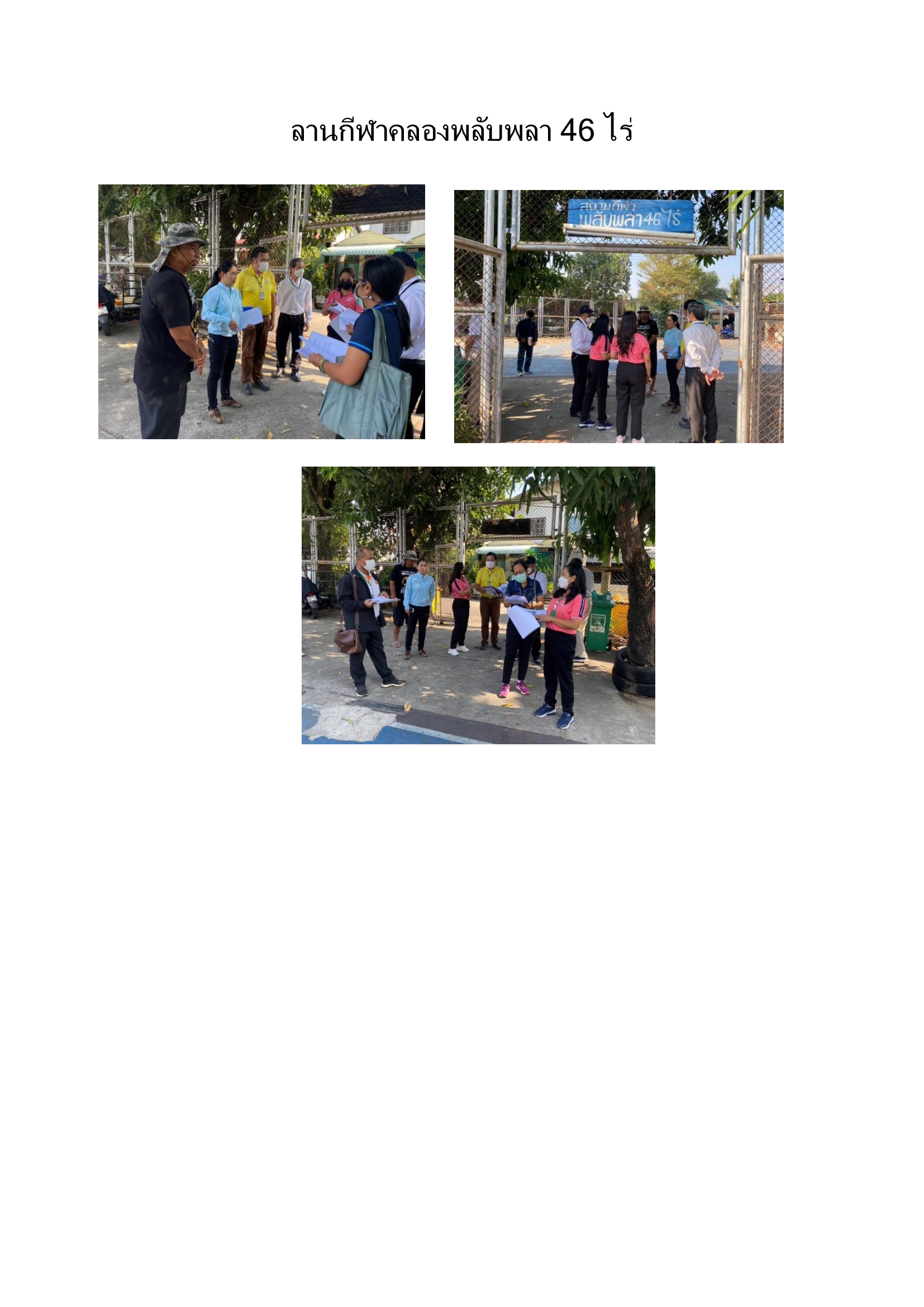

2024-09-12 00:00:00.0000000 | 1.00 | ![]() | ดำเนินการปรับปรุงลานกีฬาชุมชนคลองพลับพลา 46 ไร่ เรียบร้อยแล้ว | |
2024-07-31 00:00:00.0000000 | 0.00 | ลงนามสัญญาเรียบร้อยแล้ว วันที่ 30 กค. 67 | ||
2024-08-30 00:00:00.0000000 | 0.00 | ผุ้รับจ้างดำเนินการเรียบร้อยแล้ว รอตรวจรับงาน | ||
2024-02-06 00:00:00.0000000 | 0.00 | ![]() | สำนักงานงบประมาณลงพื้นที่ชุมชนคลองพลับพลา เพื่อขอจัดสรรงบประมาณรายจ่ายงบกลาง จำนวนเงิน 498,000 บาท เพื่อดำเนินการปรับปรุงลานกีฬาชุมชนคลองพลับพลา 46 ไร่ | |
2024-03-06 00:00:00.0000000 | 0.00 | ![]() | ได้รับแบบ, ใบประมาณราคาและข้อกำหนดเฉพาะงาน และผังบริเวณ เรียบร้อยแล้ว อยู่ระหว่างรอหนังสืออนุญาตจากสำนักงานทรัพย์สินพระมหากษัตริย์ เพื่อปรับปรุงลานกีฬากชุมชนคลองพลับพลา 46 ไร่ เพื่อส่งให้สำนักงบประมาณเสนอจัดสรรงบประมาณต่อไป | |
2024-06-19 00:00:00.0000000 | 0.00 | ![]() | ได้รับอนุมัตินจัดสรรงบประมาณรายจ่ายงบกลางเรียบร้อยแล้ว ตามบันทึก ที่ กท 1903/804 ลงวันที่ 10 มิถุนายน 2567 |
ขั้นตอนการดำเนินงานโครงการ/กิจกรรม
Showing 1-3 of 3 items.
ลำดับ | ขั้นตอน/รายละเอียดงาน | ร้อยละของงาน | ความคืบหน้า | เริ่มต้นวันที่ | สิ้นสุดวันที่ |
---|---|---|---|---|---|
1 | เตรียมการและขออนุมัติดำเนินโครงการ | 10.00 | 100.00 | 2023-10-01 00:00:00.0000000 | 2023-10-31 00:00:00.0000000 |
2 | อยู่ระหว่างดำเนินโครงการ | 80.00 | 90.00 | 2023-11-01 00:00:00.0000000 | 2024-08-31 00:00:00.0000000 |
3 | สรุปผลการดำเนินโครงการ | 10.00 | 100.00 | 2024-09-01 00:00:00.0000000 | 2024-09-30 00:00:00.0000000 |
** รายละเอียดเกี่ยวกับการรายงานฯ **
Showing 1-14 of 14 items.
วันที่รายงาน | ผลการดำเนินงาน | REPORT_NOTE |
---|---|---|
2024-01-24 00:00:00.0000000 | 90.00 | (not set) |
2024-06-19 00:00:00.0000000 | 90.00 | (not set) |
2024-06-20 00:00:00.0000000 | 90.00 | (not set) |
2024-03-08 00:00:00.0000000 | 90.00 | (not set) |
2024-08-20 00:00:00.0000000 | 90.00 | (not set) |
2024-03-21 00:00:00.0000000 | 90.00 | (not set) |
2024-05-19 00:00:00.0000000 | 90.00 | (not set) |
2024-02-16 00:00:00.0000000 | 90.00 | (not set) |
2023-10-31 00:00:00.0000000 | 10.00 | (not set) |
2024-08-30 00:00:00.0000000 | 100.00 | (not set) |
2023-12-26 00:00:00.0000000 | 90.00 | (not set) |
2024-04-18 00:00:00.0000000 | 90.00 | (not set) |
2024-09-12 00:00:00.0000000 | 100.00 | (not set) |
2024-07-31 00:00:00.0000000 | 90.00 | (not set) |
