Fileชื่อโครงการ/กิจกรรมงบประมาณฯความคืบหน้าฯหน่วยงานที่รับผิดชอบส่วนราชการ/ฝ่าย
-ปรับปรุงซอย35,747,118.00100.00สำนักงานเขตบางคอแหลมฝ่ายปกครอง

KRs/KPI ที่เกี่ยวข้อง

Showing 1-1 of 1 item.
ActionKEY_RESULTหน่วยนับค่าเป้าหมายผลการดำเนินงานความคืบหน้าของ KPI (%)
- 4.3 ปรับปรุงซอย (กม.)กม.2.612.74104.98

** รายละเอียดเกี่ยวกับการรายงานฯ **

Showing 1-12 of 12 items.
วันที่รายงานผลการดำเนินงานPhotoREPORT_NOTEเชื่อมโยงข้อมูลเกี่ยวข้องฯ

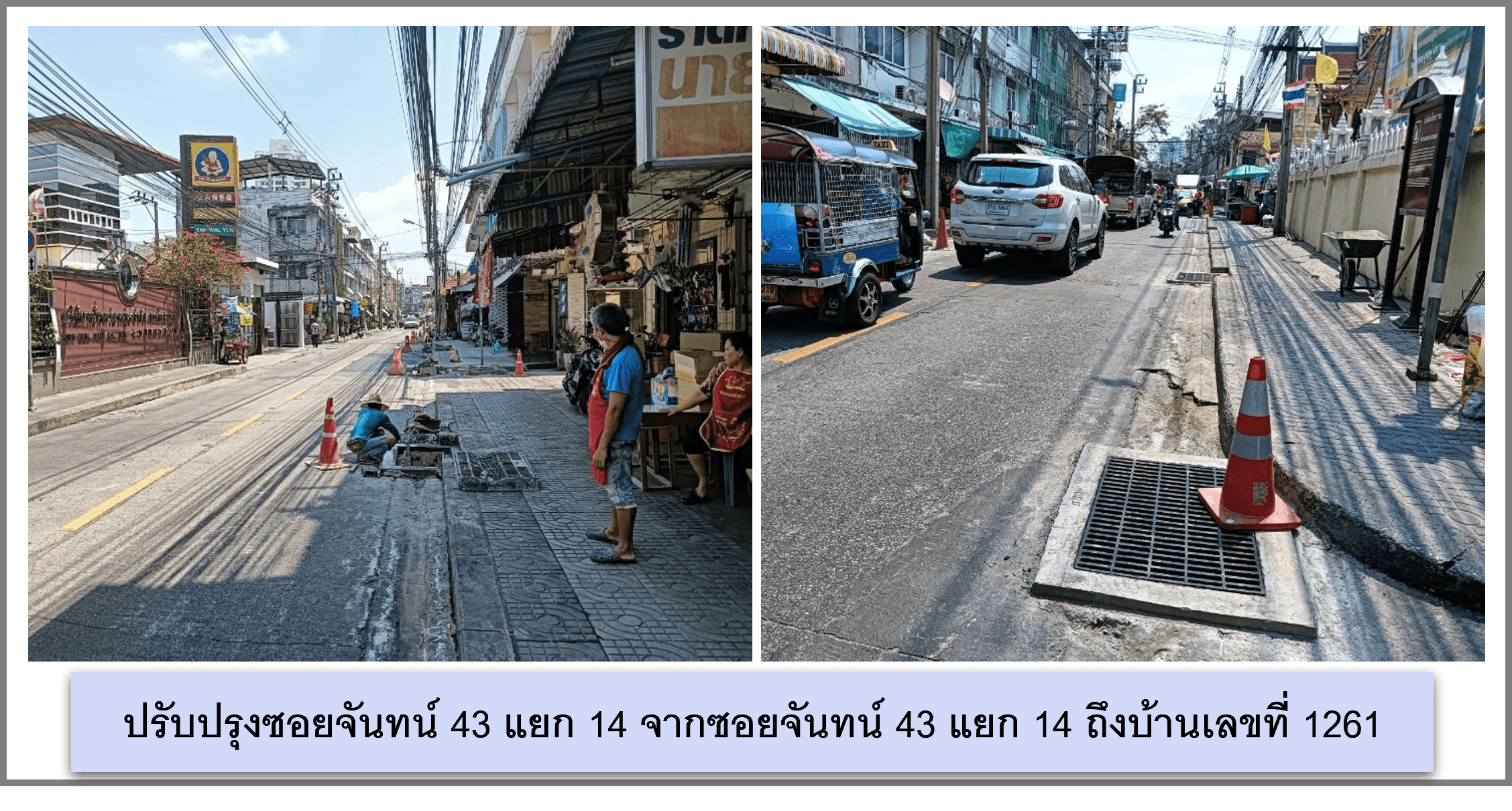

2024-04-25 00:00:00.00000001.03ปรับปรุงซอยจันทน์ 43 (เส้นหลัก) จากซอยจันทน์ 43 แยก14 ถึง บ้านเลขที่ 1261 ดำเนินการแล้วเสร็จ ตามสัญญาแล้ว ระยะทาง 1.030 กม.

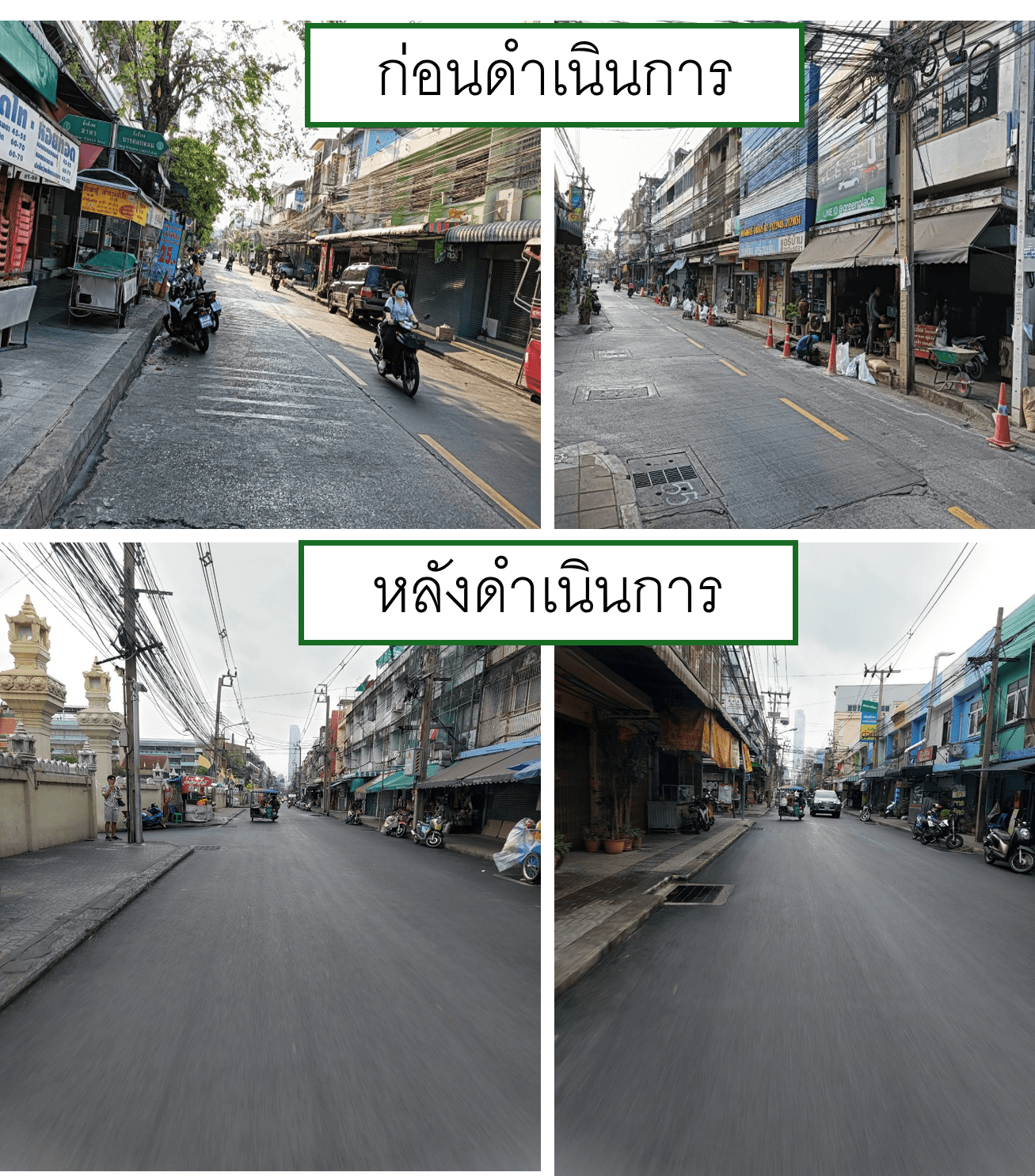

2024-08-20 00:00:00.00000000.06ซอยจันทน์ 51 แยก 9 ถึงลำกระโดง ระยะทาง 0.055 เมตร งบประมาณ 279,261 บาท

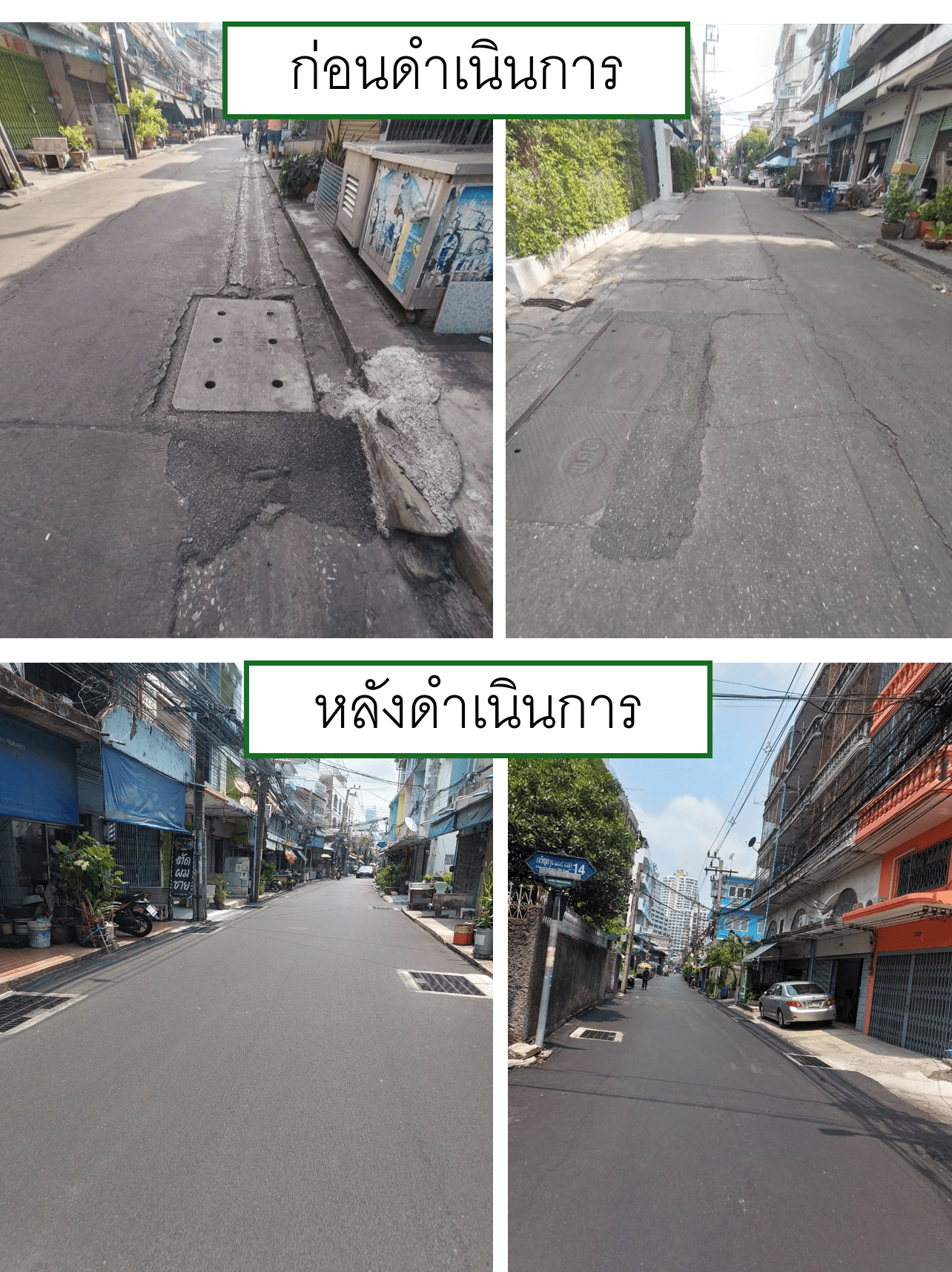

2024-08-20 00:00:00.00000000.34งานซ่อมขอบบ่อพักพร้อมรางวี ซอยพระรามที่ 3 ซอย 6 ระยะผิวจราจร ยาว 339 ม. งบประมาณ 499,360.-บาท
2024-08-20 00:00:00.00000000.10ซ่อมผิวจราจรและขอบบ่อพักพร้อมฝาบ่อพักท่อระบายน้ำซอยเจริญราษฎร์ 5 ถึงบ้านเลขที่ 402/10 ผิวจราจร กว้าง 6.00 ม. ความยาว 103 ม. งบประมาณ 498,836.-บาท

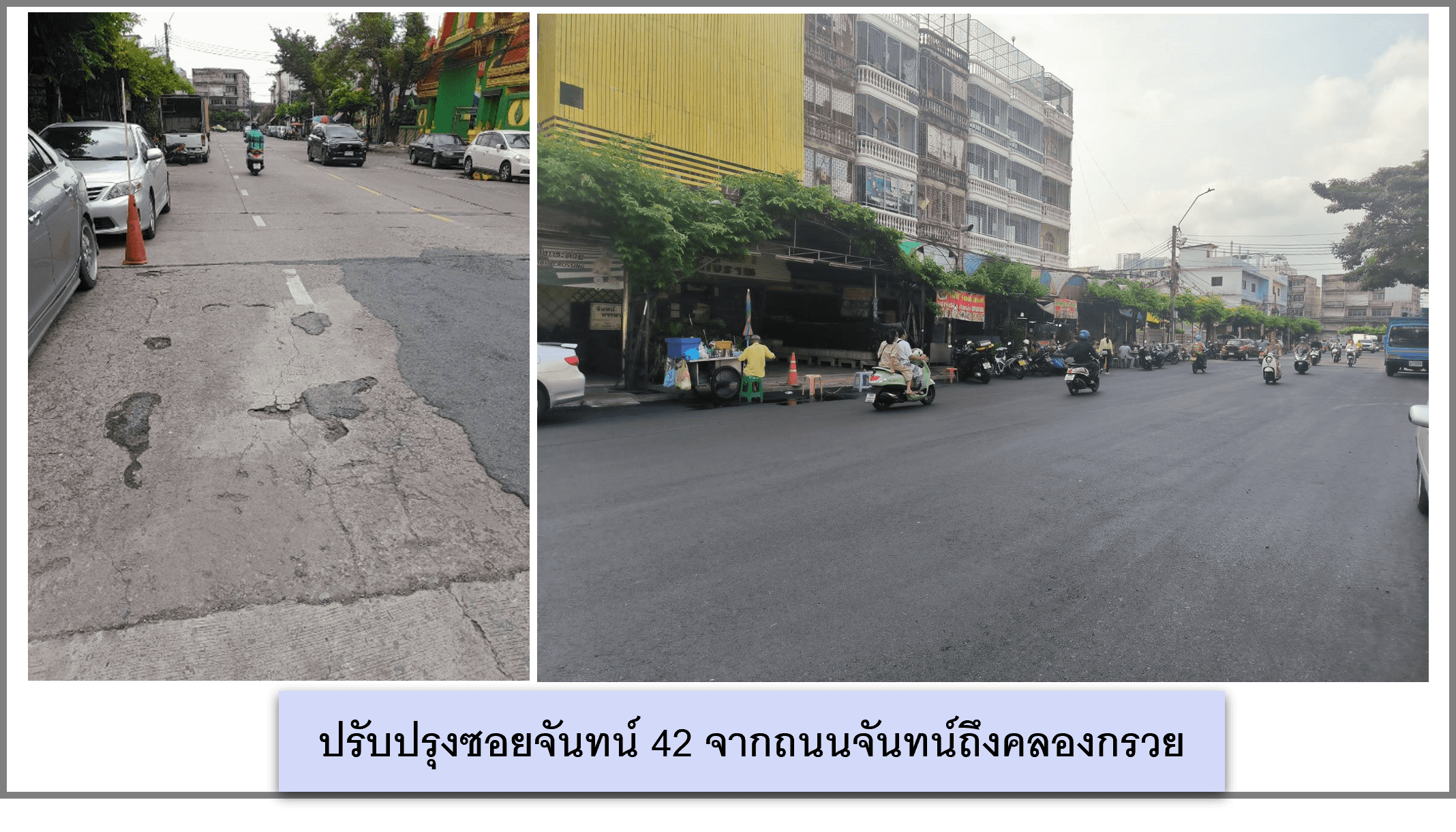

2024-03-18 00:00:00.00000000.13ดำเนินการปรับปรุงซอยจันทน์ 42 ดำเนินการแล้วเสร็จ คิดเป็นระยะทาง 127 เมตร จากถนนจันทน์ถึงคลองกรวย ปรับปรุงผิวจราจร มีความยาว 127 ม. กว้าง 14 ม. เริ่มสัญญาวันที่ 17 ม.ค. 2567 ถึงวันที่ 12 มี.ค. 2567 วงเงิน 709,815 บาท

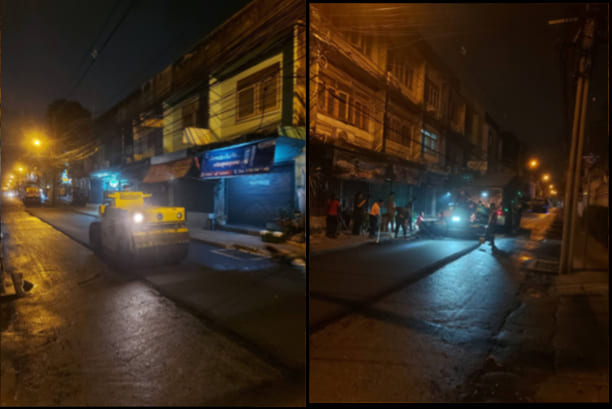

2024-03-18 00:00:00.00000000.00อยู่ระหว่างปรับปรุงซอยจันทน์ 43

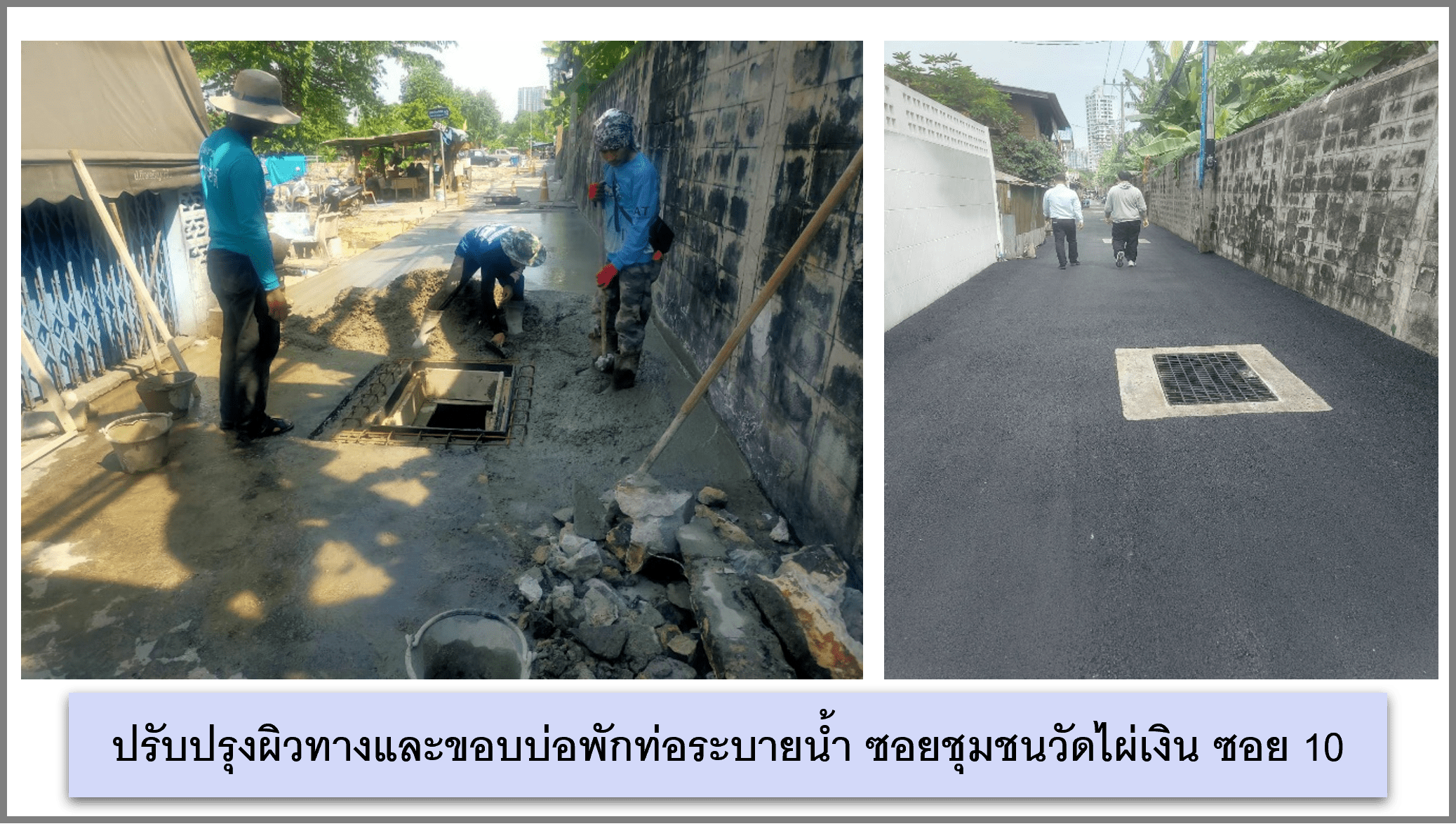

2024-03-18 00:00:00.00000000.16ปรับปรุงซอยชุมชนวัดไผ่เงิน ซอย 10 ปรับปรุงผิวทางและขอบบ่อพักท่อระบายน้ำ เริ่มวันที่ 17 มกราคม 2567 ถึงวันที่ 13 กุมภาพันธ์ 2567 วงเงิน 600,000.- บาท
2024-03-20 00:00:00.00000000.21ปรับปรุงซอยจันทน์ 43 แยก 41 ถึงบ้านเลขที่ 202/60 ปรับปรุงขอบบ่อพักท่อระบายน้ำ เริ่มวันที่ 15 มกราคม 2567 ถึงวันที่ 19 กุมภาพันธ์ 2567 วงเงิน 1,151,916 บาท
2024-06-25 00:00:00.00000000.09ซอยจันทน์ 46 ระยะ ผิวจราจร ยาว 90 ม. ระยะทางเท้า ยาว180 ม. งบประมาณ 1,175,880

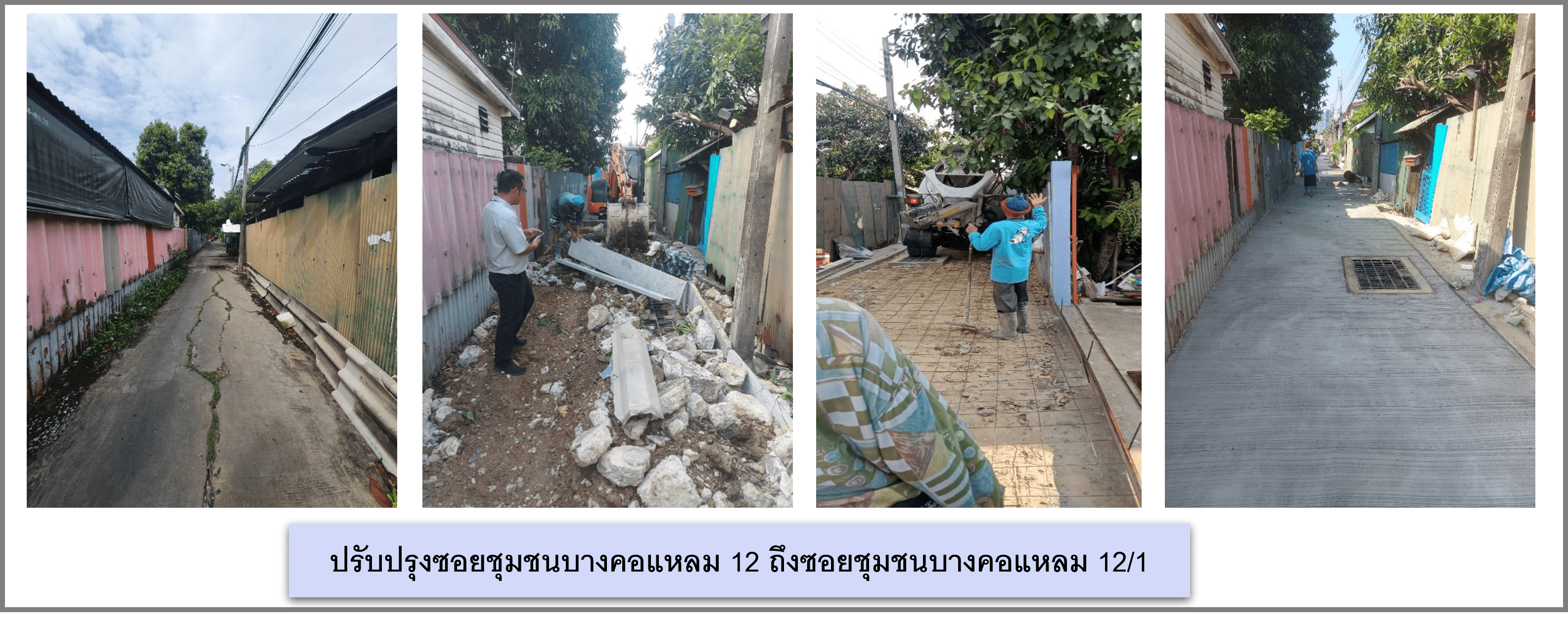

2024-02-19 00:00:00.00000000.17ดำเนินการปรับปรุงซอย ชุมชนบางคอแหลม 12 ปรับปรุงผิวทาง สร้างกำแพงกันดิน สร้างผิวทาง เริ่มวันที่ 17 มกราคม 2567 ถึงวันที่ 20 กุมภาพันธ์ 2567 วงเงิน 678,975 บาท
2024-07-04 00:00:00.00000000.11ซอยจันทน์ 44 ระยะทางเท้า ยาว 214 ม. ระยะ ผิวจราจร ยาว 107 ม. งบประมาณ 1,441,759 บาท
2024-05-14 00:00:00.00000000.34ซอยเจริญกรุง 109 จากบ้านเลขที่4/1 ถึงคลองบางคอแหลม ระยะทาง 341 ม. ดำเนินการแล้วเสร็จแล้ว

ขั้นตอนการดำเนินงานโครงการ/กิจกรรม

Showing 1-3 of 3 items.
ลำดับขั้นตอน/รายละเอียดงานร้อยละของงานความคืบหน้าเริ่มต้นวันที่สิ้นสุดวันที่
1วางแผนการดำเนินงาน10.0010.002023-10-01 00:00:00.00000002023-10-31 00:00:00.0000000
2ดำเนินการซ่อมแซม ปรับปรุงซอยตามแผนที่กำหนด80.0090.002023-10-01 00:00:00.00000002024-09-30 00:00:00.0000000
3สรุปผลการดำเนินงาน10.00100.002024-09-01 00:00:00.00000002024-09-30 00:00:00.0000000

** รายละเอียดเกี่ยวกับการรายงานฯ **

Showing 1-3 of 3 items.
วันที่รายงานผลการดำเนินงานREPORT_NOTE
2024-08-20 00:00:00.000000090.00(not set)
2024-08-20 00:00:00.0000000100.00(not set)
2024-02-29 00:00:00.000000010.00(not set)
