รายละเอียดโครงการ : ปรับปรุงซอยพุทธมณฑลสาย 2 ซอย 26 จากถนนพุทธมณฑลสาย 2 ถึงจุดที่กำหนดให้ (ID: 7821)
รายละเอียดโครงการ
Showing 1-1 of 1 item.
File | ชื่อโครงการ/กิจกรรม | งบประมาณฯ | ความคืบหน้าฯ | หน่วยงานที่รับผิดชอบ | ส่วนราชการ/ฝ่าย |
---|---|---|---|---|---|
- | ปรับปรุงซอยพุทธมณฑลสาย 2 ซอย 26 จากถนนพุทธมณฑลสาย 2 ถึงจุดที่กำหนดให้ | 18,606,000.00 | 100.00 | สำนักงานเขตทวีวัฒนา | ฝ่ายโยธา |
KRs/KPI ที่เกี่ยวข้อง
Showing 1-1 of 1 item.
Action | KEY_RESULT | หน่วยนับ | ค่าเป้าหมาย | ผลการดำเนินงาน | ความคืบหน้าของ KPI (%) |
---|---|---|---|---|---|
- | 4.3 ปรับปรุงซอย (กม.) | กม. | 0.85 | 0.86 | 101.18 |
** รายละเอียดเกี่ยวกับการรายงานฯ **
Showing 1-12 of 12 items.
วันที่รายงาน | ผลการดำเนินงาน | Photo | REPORT_NOTE | เชื่อมโยงข้อมูลเกี่ยวข้องฯ |
---|---|---|---|---|
2024-02-28 00:00:00.0000000 | 0.00 | - จัดทำแผน เห็นชอบแผนและประกาศแผนจัดซื้อจ้างเรียบร้อยแล้ว เมื่อวันที่ 25 กันยายน 2566 - จัดทำและเห็นชอบร่างขอบเขตของงาน/รายละเอียดคุณลักษณะเฉพาะของพัสดุแล้ว เมื่อวันที่ 10 ตุลาคม 2566 - จัดทำและเห็นชอบราคากลางเรียบร้อยแล้ว เมื่อวันที่ 13 พฤศจิกายน 2566 | ||
2024-02-28 00:00:00.0000000 | 0.00 | - จัดทำและเห็นชอบรายงานขอซื้อหรือขอจ้าง/ร่างประกาศ/เอกสารเผยแพร่ทางเว็บไซต์เรียบร้อยแล้ว เมื่อวันที่ 17 พฤศจิกายน 2566 - เผยแพร่ประกาศและเอกสารทางเว็บไซต์ (วิธีประกาศเชิญชวน) เรียบร้อยแล้ว เมื่อวันที่ 4 ธันวาคม 2566 | ||
2024-02-28 00:00:00.0000000 | 0.00 | - วันที่ 25 ธันวาคม 2566 มีผู้ยื่นข้อเสนอราคา จำนวน 4 ราย บริษัท วิชชุคอนสตรัคชั่น จำกัด เป็นผู้ชนะการเสนอราคา เป็นเงิน 15,517,250.00 บาท - วันที่ 5 มกราคม 2567 ขออนุมัติจ้างบริษัท วิชชุคอนสตรัคชั่น จำกัด | ||
2024-02-28 00:00:00.0000000 | 0.00 | - วันที่ 5 มกราคม 2567 บริษัท วิชชุคอนสตรัคชั่น จำกัด เป็นผู้ชนะการเสนอราคา เป็นเงิน 15,517,250.00 บาท - วันที่ 5 มกราคม 2567 ขออนุมัติเงินประจำงวด | ||

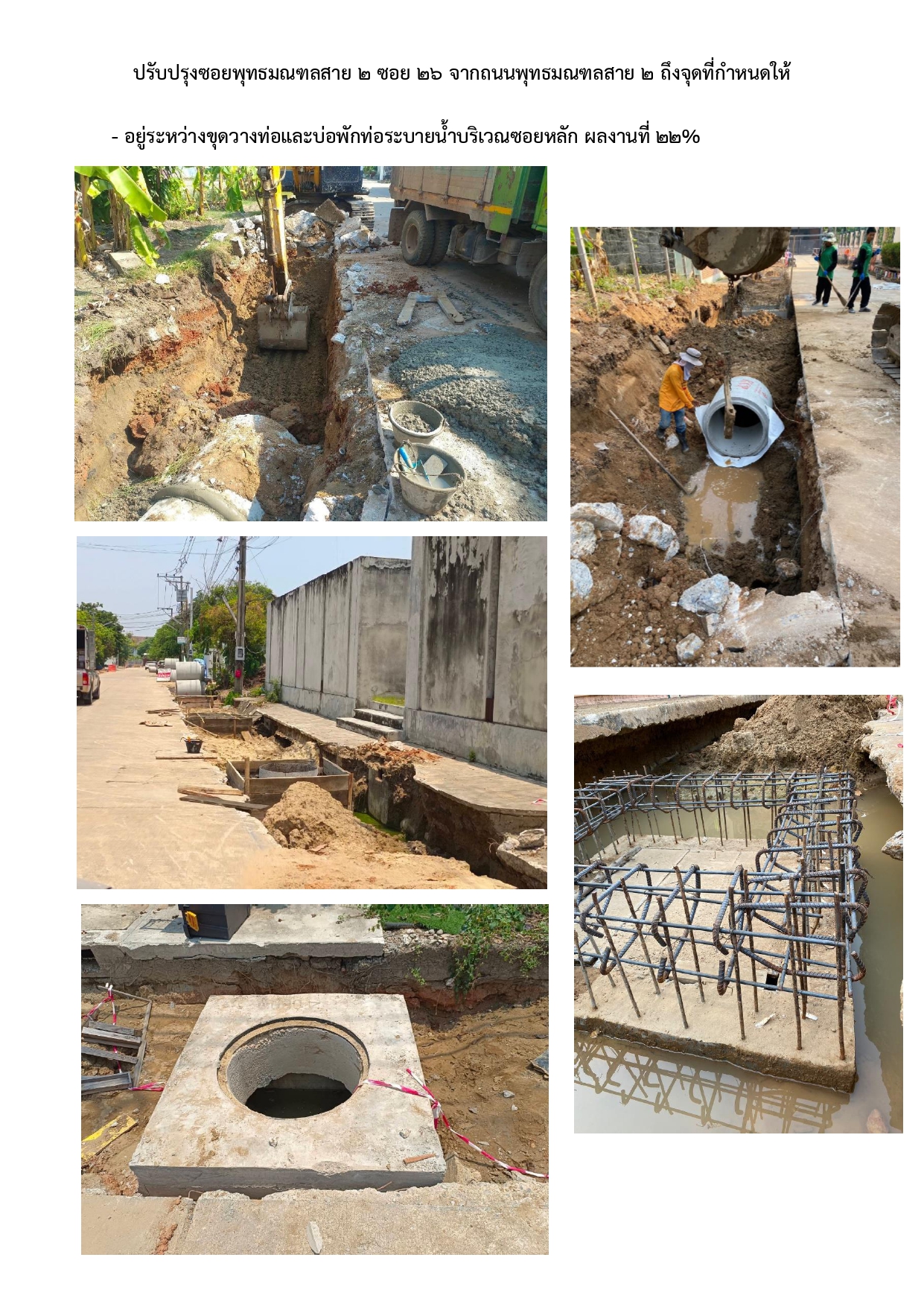

2024-02-28 00:00:00.0000000 | 0.00 | ![]() | - ลงนามสัญญาเมื่อวันที่ 31 มกราคม 2567 สิ้นสุดสัญญาวันที่ 4 กรกฎาคม 2567 ระยะเวลาดำเนินการ 150 วัน - วันที่ 20 กุมภาพันธ์ 2566 ติดตั้งป้าและขนวัสดุเข้าหน้างาน ผลงาน 2% | |
2024-07-26 00:00:00.0000000 | 0.10 | อยู่ระหว่างสร้างบ่อพักท่อระบายน้ำในทางเท้าและสร้างชั้นทรายถมหลังท่อระบายน้ำ ขนาด 0.60 ม. และ 0.80 ม. และสร้างคันหินรางตื้น ผลงานที่ได้ 75% | ||
2024-06-27 00:00:00.0000000 | 0.10 | ![]() | อยู่ระหว่างสร้างบ่อพักท่อระบายน้ำในทางเท้าและสร้างชั้นทรายถมหลังท่อระบายน้ำ ขนาด 0.60 ม. และ 0.80 ม. ผลงานที่ได้ 65% | |
2024-05-27 00:00:00.0000000 | 0.00 | ![]() | อยู่ระหว่างขุดวางท่อและบ่อพักท่อระบายน้ำบริเวณซอยหลัก ผลงาน 50% | |
2024-09-10 00:00:00.0000000 | 0.16 | ![]() | - ดำเนินการแล้วเสร็จ คณะกรรมการตรวจรับงานเมื่อวันที่ 6 กันยายน 2567 เรียบร้อยแล้ว - ลงนามสัญญา 31 ม.ค. 67 สิ้นสุดสัญญา 4 ก.ค. 67ระยะเวลาดำเนินการ 150 วัน ล่าช้าเนื่องจากติดอุปสรรคจากการประปานครหลวง ตามหนังสือที่ สกสกรรสสบ 1996/2567 ลว. 8 สิงหาคม 2567 | |
2024-08-26 00:00:00.0000000 | 0.50 | ![]() | - ปูพิ้นทางเท้า ผลงานที่ได้ 85% | |

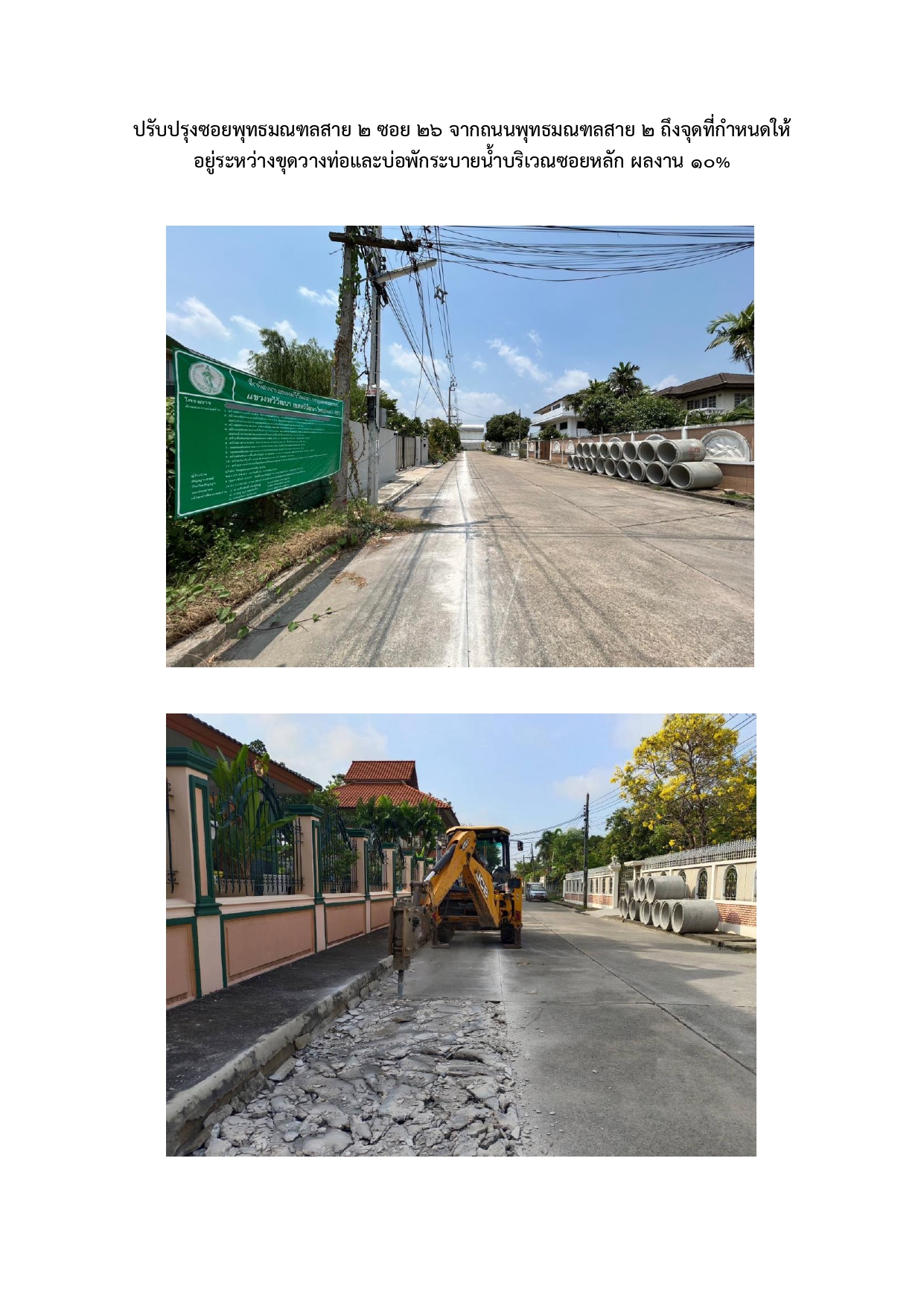

2024-03-27 00:00:00.0000000 | 0.00 | ![]() | อยู่ระหว่างสร้างขุดวางท่อและบ่อพักท่อระบายน้ำบริเวณซอยหลัก ผลงานที่ได้ 10% | |
2024-04-25 00:00:00.0000000 | 0.00 | ![]() | อยู่ระหว่างสร้างขุดวางท่อและบ่อพักท่อระบายน้ำบริเวณซอยหลัก ผลงานที่ได้ 22% |
ขั้นตอนการดำเนินงานโครงการ/กิจกรรม
Showing 1-11 of 11 items.
ลำดับ | ขั้นตอน/รายละเอียดงาน | ร้อยละของงาน | ความคืบหน้า | เริ่มต้นวันที่ | สิ้นสุดวันที่ |
---|---|---|---|---|---|
1 | จัดทำและเห็นชอบแผน/ประกาศแผนจัดซื้อจัดจ้าง | 5.00 | 5.00 | 2023-09-21 00:00:00.0000000 | 2023-09-25 00:00:00.0000000 |
2 | จัดทำและเห็นชอบร่างขอบเขตของงาน/รายละเอียดคุณลักษณะเฉพาะของพัสดุ | 10.00 | 15.00 | 2023-09-26 00:00:00.0000000 | 2023-10-10 00:00:00.0000000 |
3 | จัดทำและเห็นชอบราคากลาง | 10.00 | 25.00 | 2023-10-11 00:00:00.0000000 | 2023-11-13 00:00:00.0000000 |
4 | จัดทำและเห็นชอบรายงานขอซื้อหรือขอจ้าง/ร่างประกาศ/เอกสารเผยแพร่ทางเว็บไซต์ | 15.00 | 40.00 | 2023-11-14 00:00:00.0000000 | 2023-11-17 00:00:00.0000000 |
5 | เผยแพร่ประกาศและเอกสารทางเว็บไซต์ (วิธีประกาศเชิญชวนทั่วไป) | 10.00 | 50.00 | 2023-11-18 00:00:00.0000000 | 2023-12-17 00:00:00.0000000 |
6 | ยื่นเอกสารเสนอราคา/พิจารณาผล | 10.00 | 60.00 | 2023-12-18 00:00:00.0000000 | 2023-12-25 00:00:00.0000000 |
7 | รายงานผลการพิจารณา/อนุมัติซื้อหรือจ้าง | 5.00 | 65.00 | 2023-12-26 00:00:00.0000000 | 2023-12-28 00:00:00.0000000 |
8 | ประกาศผลผู้ชนะการเสนอราคา/อุทธธณ์ | 5.00 | 70.00 | 2023-12-28 00:00:00.0000000 | 2024-01-10 00:00:00.0000000 |
9 | ขออนุมัติจัดสรรเงิน | 5.00 | 75.00 | 2024-01-11 00:00:00.0000000 | 2024-01-29 00:00:00.0000000 |
10 | ลงนามสัญญาถึงสิ้นสุดสัญญา | 20.00 | 95.00 | 2024-01-30 00:00:00.0000000 | 2024-06-29 00:00:00.0000000 |
11 | ตรวจรับพัสดุ/รายงานผลการตรวจรับ | 5.00 | 100.00 | 2024-06-30 00:00:00.0000000 | 2024-07-15 00:00:00.0000000 |
** รายละเอียดเกี่ยวกับการรายงานฯ **
Showing 1-18 of 18 items.
วันที่รายงาน | ผลการดำเนินงาน | REPORT_NOTE |
---|---|---|
2024-06-27 00:00:00.0000000 | 88.00 | (not set) |
2024-08-26 00:00:00.0000000 | 92.00 | (not set) |
2024-03-27 00:00:00.0000000 | 77.00 | (not set) |
2024-05-27 00:00:00.0000000 | 85.00 | (not set) |
2024-09-10 00:00:00.0000000 | 100.00 | (not set) |
2024-02-28 00:00:00.0000000 | 5.00 | (not set) |
2024-02-28 00:00:00.0000000 | 15.00 | (not set) |
2024-02-28 00:00:00.0000000 | 25.00 | (not set) |
2024-02-28 00:00:00.0000000 | 40.00 | (not set) |
2024-02-28 00:00:00.0000000 | 50.00 | (not set) |
2024-02-28 00:00:00.0000000 | 60.00 | (not set) |
2024-02-28 00:00:00.0000000 | 65.00 | (not set) |
2024-02-28 00:00:00.0000000 | 70.00 | (not set) |
2024-02-28 00:00:00.0000000 | 73.00 | (not set) |
2024-02-28 00:00:00.0000000 | 75.00 | (not set) |
2024-02-28 00:00:00.0000000 | 76.00 | (not set) |
2024-07-26 00:00:00.0000000 | 90.00 | (not set) |
2024-04-25 00:00:00.0000000 | 80.00 | (not set) |
